68年“老站”焕“新颜”——国网济南供电公司220 千伏南郊异地新建工程建设纪实
今日能源 | 2025-12-12 13:40:44 原创
张骏峰来源:大众新闻

“冲击实验成功!”随着主变一声振动,2025年11月29日,由国网济南供电公司承建的济南220千伏南郊异地新建工程1号、2号主变顺利送电投运。这座现代化智能变电站也将逐步替代已稳定运行68年的老南郊变电站,为济南南部核心区及周边发展提供更加可靠的电力保障。
作为新中国成立后山东省首座110千伏变电站,南郊变电站的诞生与成长,始终与山东电网的发展脉搏同频,与济南城市的变迁共生。1957年神济线合闸送电、1978年升压改造为220千伏变电站、2003年2号主变扩建……形成了长期稳定的供电规模。南郊变电站的每一次升级都深深镌刻着时代发展的印记,更承载着一代代济电人“人民电业为人民”的初心使命。
六十余载栉风沐雨,这座走过一个甲子的“电力堡垒”在城市发展新征程中完成异地重建,既是对历史使命的接续传承,更是对未来责任的坚定担当。尤其是在迎峰度冬用电负荷逐步攀升的关键节点,220千伏南郊异地新建工程的建成投运,将为济南民生用电保障筑牢坚实屏障,为地方经济高质量发展注入更强电力底气。
68载用心守护,见证城市发展日新月异
在济南城市发展的脉络中,南郊变电站如同一位沉默的守望者,见证了济南乃至山东半个多世纪的电网变迁与城市脉动。自1957年2月建成投运以来,南郊变电站已在风雨中屹立了整整68年。
建站初期,南郊变电站内仅有一台1500千伏安主变压器,却承载着整个济南主城区的供电重任。一条条供电线路如城市“毛细血管”,将光明输送至工厂车间、居民社区、交通枢纽,在那个电力资源相对紧张的年代,南郊变电站的投运,极大缓解了城市用电压力。
彼时的南郊变电站实行驻站值守,全站7人分3班,每日早、中、晚三次设备巡视,光早上交接班就需2小时,从设备运行状态到接地线位置都事无巨细交接。南郊变电站首任站长王金民深情回忆:“那时候,设备不够先进,主要靠人发现设备隐患。虽然条件艰苦,但大家就像一家人,互相帮助,互相支持。”
改革开放后,城市发展步入快车道,用电需求迅速增长。为满足城市用电需求,1978年,南郊变电站由110千伏改造升级为220千伏,成为济南第二座220千伏变电站。
1997年12月31日,是南郊变电站发展史上又一个里程碑时刻。当天下午4时,随着最后一批运行人员撤出,这座服役40年的老站正式转型为济南首座220千伏无人值守变电站。
“看着空荡荡的主控室,心里既不舍又自豪。”已在站内工作二十多年的老值班员华卫动情地说:“不舍的是我们守护了半辈子的‘家’,自豪的是技术越来越进步,让我们能从这一个站里走出去,去照看更大一片电网。”
改变的是运维值班模式,不变的是一代代电力人守护光明的责任与担当。68年间,南郊变电站不仅为济南输送着不竭动力,更成为山东电力人才的“摇篮”。一代代济电人在这里淬炼成长,将“人民电业为人民”的初心使命薪火相传。它所承载的光明记忆、所奠定的电网根基,将永远铭刻在济南电力的发展史中。
13个月攻坚建设,铸就全新变电站拔地而起
近年来,随着城市发展进程加速,老南郊变电站设备老化、供电能力不足的问题日益凸显,已难以匹配南部城区日益增长的用电需求,建设现代化新站成为济南电力高质量发展的必然选择。在人口密集、土地稀缺、管线交织的老城区规划建设 220 千伏变电站,挑战不言而喻。
拆迁供地进度缓慢,是制约项目推进的一道“拦路虎”。为确保工程按期开工,济南供电公司在省内首次创新采用变电站“分期工地”建设方案,将项目划分为多个阶段分步推进——先完成部分地块的拆迁与施工,再逐步推进剩余工程,有效破解了拆迁进度滞后的困局。2024年,历经十年协调攻坚,220千伏南郊异地新建工程正式开工建设。

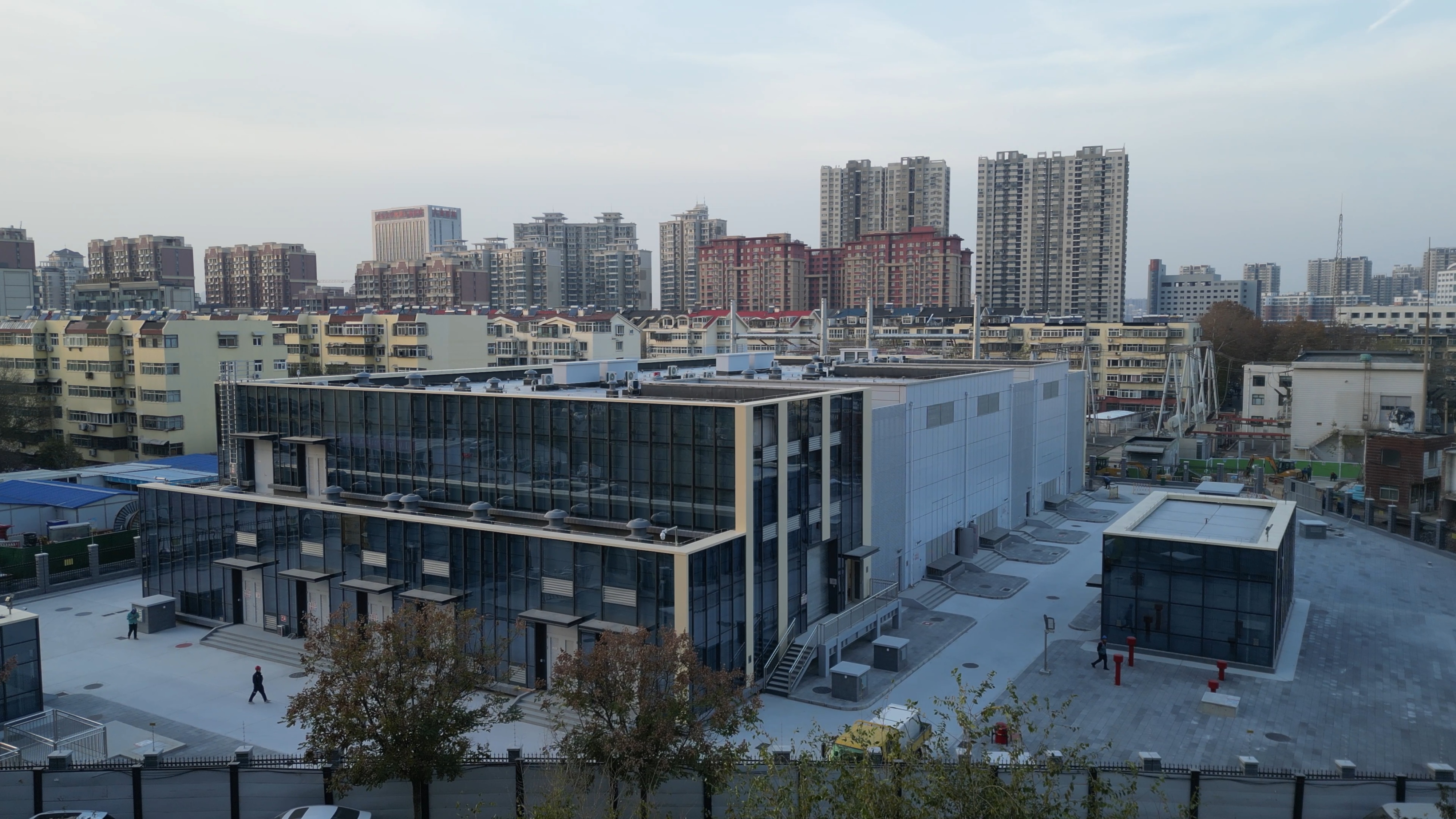

相较于老站,新南郊变电站在设计理念、设备配置、技术应用等方面实现了全方位升级,成为一座集智能化、绿色化、人性化于一体的现代化标杆变电站,集中彰显了济南电力在电网建设领域的创新实力与技术担当。
在环保与景观融合方面,新站采用钢结构全户内建设方案,主变压器室与电抗器室配置消音墙、消音窗,同时创新应用城市融合型玻璃幕墙设计,既大幅降低了变电站运行过程中产生的噪音污染,又与周边城市景观完美相融,成为济南南部城区一道独特的风景线。
在供电能力提升方面,新站新增2台240兆伏安主变压器,总容量达到480兆伏安,较老站300兆伏安的容量实现大幅提升,供电“底气”显著增强,能够充分满足区域未来一段时期内的用电增长需求。
智能化升级是新站的核心亮点。站内所有设备均具备智能化功能,可实现设备状态在线监测、故障自动报警、数据实时上传等功能,让设备运行状态“看得见、摸得着、管得好”。部署的智能巡视系统依托智能机器人、高清摄像头等设备,全面替代传统人工巡视,实现全天候、高精度巡视,推动电网运维从“人工巡检”向“智能管控”转型。
全方位赋能民生,澎湃“强省会”发展动能
220千伏南郊异地新建工程的建成投运不仅进一步完善了济南西南部电网网架结构,其作为长清热电项目的核心配套工程,也为山东省“双碳”战略落地提供了坚实电力支撑,更为济南民生保障与经济高质量发展注入新活力。这一关键工程的投运,是国网济南供电公司主动融入地方发展大局、践行央企社会责任的生动实践。
长清热电项目是山东省“十四五”时期首个核准建设的2×66万千瓦高效超超临界煤电项目,肩负着全省迎峰度夏保供这一重要民生任务,被列为省、市两级重点民生工程。保障该项目顺利并网投运、发挥效能,对区域能源结构转型与民生保障意义重大。
为保障项目并网需求,国网济南供电公司以高度的政治责任感与使命感,科学规划、精心组织,全力推进新南郊变电站建设及配套线路工程。通过新建党家庄-南郊II回线路,并对原有线路进行优化开断,成功构建起长清电厂-党家庄、长清电厂-新南郊两条关键输电通道,为长清热电项目与济南电网搭建起坚实的“电力桥梁”,确保项目发电后能无缝接入电网,实现电力的安全、稳定输送。
此次220千伏南郊异地新建工程的投运,绝非单一电力基础设施的落地,而是关乎区域能源安全与民生福祉的战略举措。在电源保障方面,它实现了长清热电项目安全并网,为济南电网注入了兼具规模效应与清洁属性的坚强电源点,有效完善了区域电网结构,显著提升了电网输电能力与灵活调节水平。在民生与生态保障方面,变电站投运后将推动清洁高效燃煤机组稳定运行,减少污染物排放,助力济南打赢蓝天保卫战;同时为冬季集中供暖和夏季迎峰保电提供坚实电力支撑,为新时代社会主义现代化强省会建设注入强劲能源动力。
高可靠保障供电,助力济南地铁建设提速
11月29日,山东省重点工程济南轨道交通4号线正抢抓工期、全速推进建设。作为工程关键保障要素之一,济南供电公司以“争优、争先、争效”的工作劲头,顺利完成220千伏南郊异地新建工程主变投运工作,为济南轨道交通4号线段北主变电所成功构建起第二电源屏障,为该线路2025年底前如期通车注入强劲电力动能。
作为济南轨道交通4号线运营的关键电力支撑节点,南郊站异地新建工程建设进度与供电质量备受关注。济南供电公司专门组建专项工作组,紧扣4号线投运关键时间节点倒排工期,将线路敷设、设备安装等任务细化到日、责任明确到人,确保电力保障节奏与地铁建设进度同频共振。
然而,项目施工面临的挑战远超预期。供电线路需穿越南辛庄西路、二环西路等多条城市主干道,途径多个密集居民小区,地下燃气、供水、通信等各类管线交织如“蜘蛛网”,给施工带来极大考验。面对困境,项目团队发扬 "钉钉子" 精神,日夜鏖战在施工一线,用坚守与付出确保工程建设按计划推进。
在交通保障上,项目团队丝毫不敢松懈。他们精心编制道路交通导改方案并提前向交警部门报备审批,针对电缆沟施工需大面积占用车道的问题,通过移除道路隔离带及绿化带、临时增设两个通行车道的方式缓解交通压力;同时安排专职道路交通引导员 24 小时在岗值守,尤其在早高峰时段加大疏导力度,全力保障过往车辆有序通行。
为最大限度减少施工对周边居民的影响,项目团队从细节处用心:全面启用电动施工机械,从源头降低噪音污染,严格控制每日作业时间,避开居民休息时段。此外,工作人员还主动走访周边居民,及时通报施工进展,耐心解答疑问、安抚情绪,赢得了居民的理解与支持。
此次220千伏南郊异地新建工程主变顺利投运,不仅为济南轨道交通4号线按期通车提供了坚实的电力保障,更彰显了济南供电公司在重大工程电力服务中的责任与担当。下一步,该公司将持续优化电力保障方案,全力配合地铁建设各项工作,为城市轨道交通发展贡献可靠电力力量。
(大众新闻记者 张骏峰 通讯员 张治林 杨文斌)
责任编辑:姬秀弯
