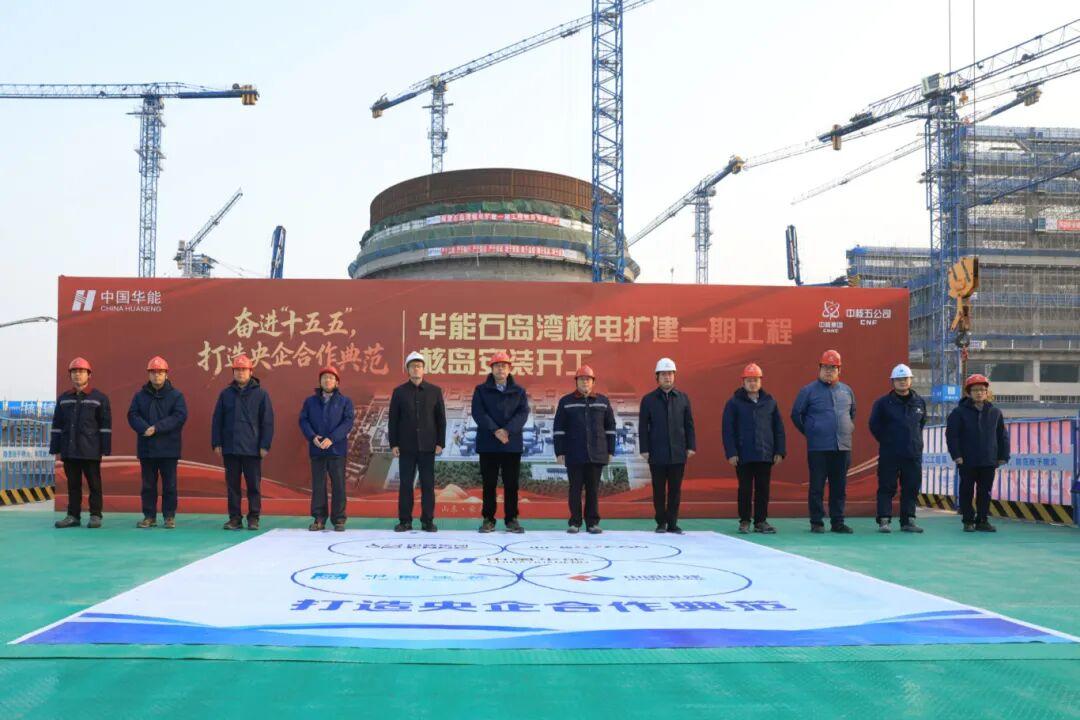

12月28日,华能石岛湾核电扩建一期工程1号机组核岛安装正式开工。

华能石岛湾扩建一期工程建设两台百万千瓦级压水堆核电机组,采用我国自主第三代核电技术“华龙一号”,单机容量120万千瓦,建造周期60个月。项目建成后,每年将提供清洁电量约200亿千瓦时,减少标煤消耗578万吨,减排二氧化碳1400万吨,从而有效推动山东省能源绿色低碳转型,助力经济社会高质量发展。
该工程项目于2024年7月正式开工建设,计划2029年建成投产。采用大业主管理模式,构建了EPC一体化协同机制,建立健全“承包商自查、监理检查、业主监督”三级监督体系,确保安装工作规范有序开展。截至目前,施工图纸、大宗材料、核心设备、房间移交等资源保障到位,并充分吸收既往工程经验,完成安装主线、关键路径梳理,制定关键工序优化方案,规划推广应用先进建造技术100余项,投用预制集成生产线5条,为项目顺利推进奠定了坚实基础。
