质效根本性提升!国网枣庄供电公司预制基础工法实现主变更换工期减半

电靓齐鲁 |  2026-03-19 20:59:43 原创

宋伟来源:大众新闻

微信扫码扫码下载客户端

3月19日,国网枣庄供电公司首个110千伏主变预制基础落地山亭变电站,通过提前预制浇筑主变和龙门架基础等关键构件施工法,推动110千伏主变更换周期由30天压缩至15天,实现同类工程质效根本性提升。

主变是变电站的“心脏”,主变更换是关乎电网安全运行的“大手术”。传统施工模式下,旧主变拆除、基础浇筑、新主变安装,是依次推进的三大流程,且受天气变化、水泥凝固周期等客观因素制约突出,普遍存在主变停电时间长、工期长、风险大等难点。

预制工法打破常规流程,将只能停电期间进行的基础工作转移至停电前完成,在变电站内空闲场地提前预制基础模块,届时吊装就位。去年10月,枣庄供电公司首次在35千伏冯卯变电站2号主变更换施工中试点预制基础施工,现场预制基础22吨,运用300吨折臂吊车吊装就位,实现工期由20天减至11天。

“三十余人、分成三组,一次开工,一气呵成。”变电一次检修二班班长宋俊锋负责枣庄供电公司上百座变电站主变检修,同各类主变打交道13年,表示预制工法带来的最大变化是“主变更换终于能干成整壮活了”。此前,施工分两拨推进,拆除旧主变上先上一群人,安装新主变再上一群人,中间撤离,工器具、车辆等来回搬运,安全措施需重新做。

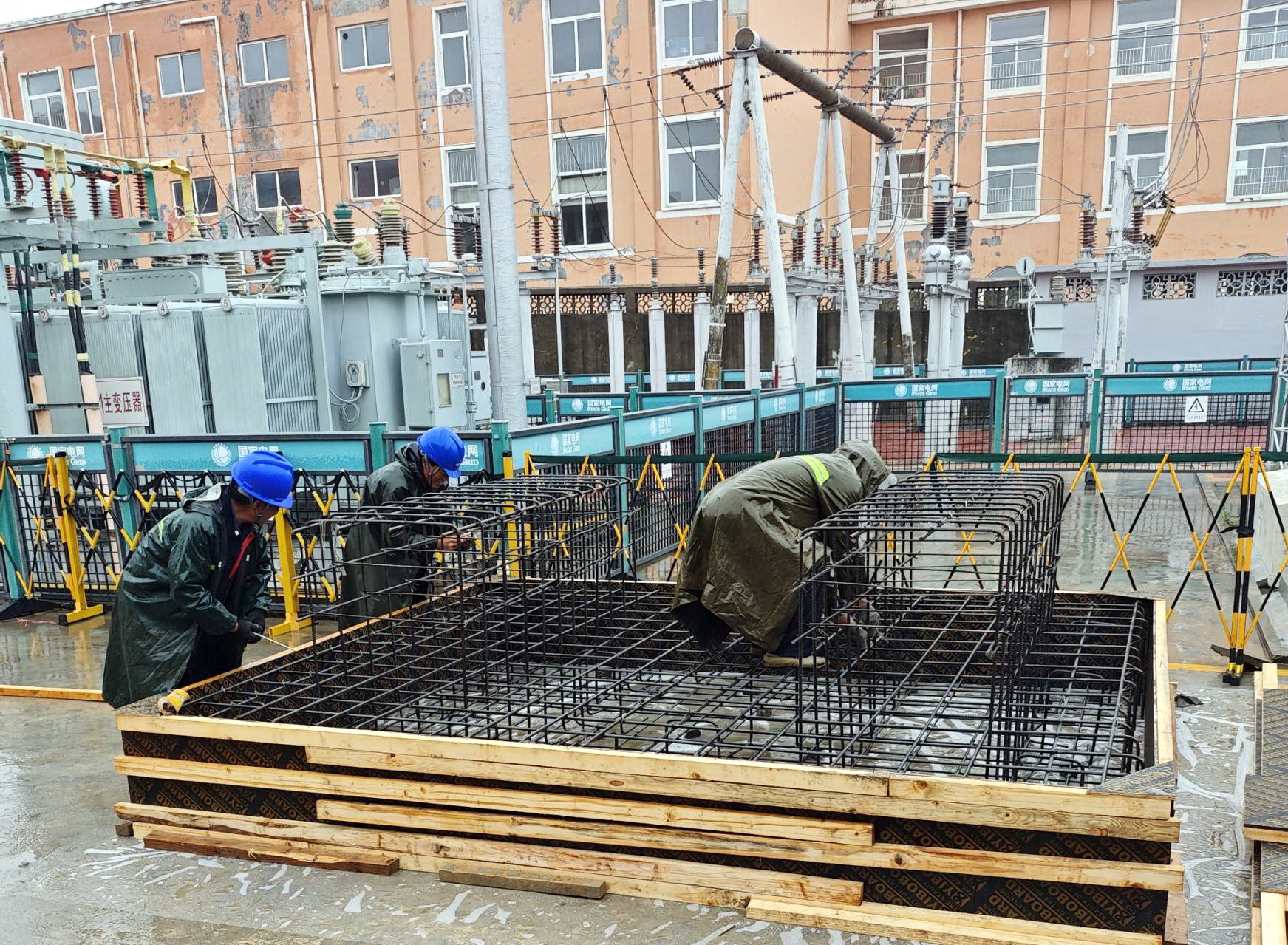

山亭变电站1主变基础预制施工中,枣庄供电公司先后三次现场勘查,选定站内与带电设备保持足够安全距离的区域作为预制场地,提前完成场地平整和垫层浇筑,严格执行设计图纸下料,所有预埋件、吊装吊环均与主筋牢固焊接,且预埋专用吊环。同时,在筏板与基础墩对应位置提前预埋调平钢板,与内部钢筋焊接固定,确保吊装时精准对位受力均匀。

“今年主变更换为9台,其中8台计划采用预制基础工法。”国网枣庄供电公司运检部专责王振平介绍说,今年将全面推广预制基础工法,变电站覆盖35千伏至110千伏电压等级。

(大众新闻记者 宋伟 通讯员 鞠同心 杨本康 李苑红)
