“满弦”争春!世界最大“空气充电宝”奏响“奋进曲”
大众新闻 2026-03-29 11:00:51

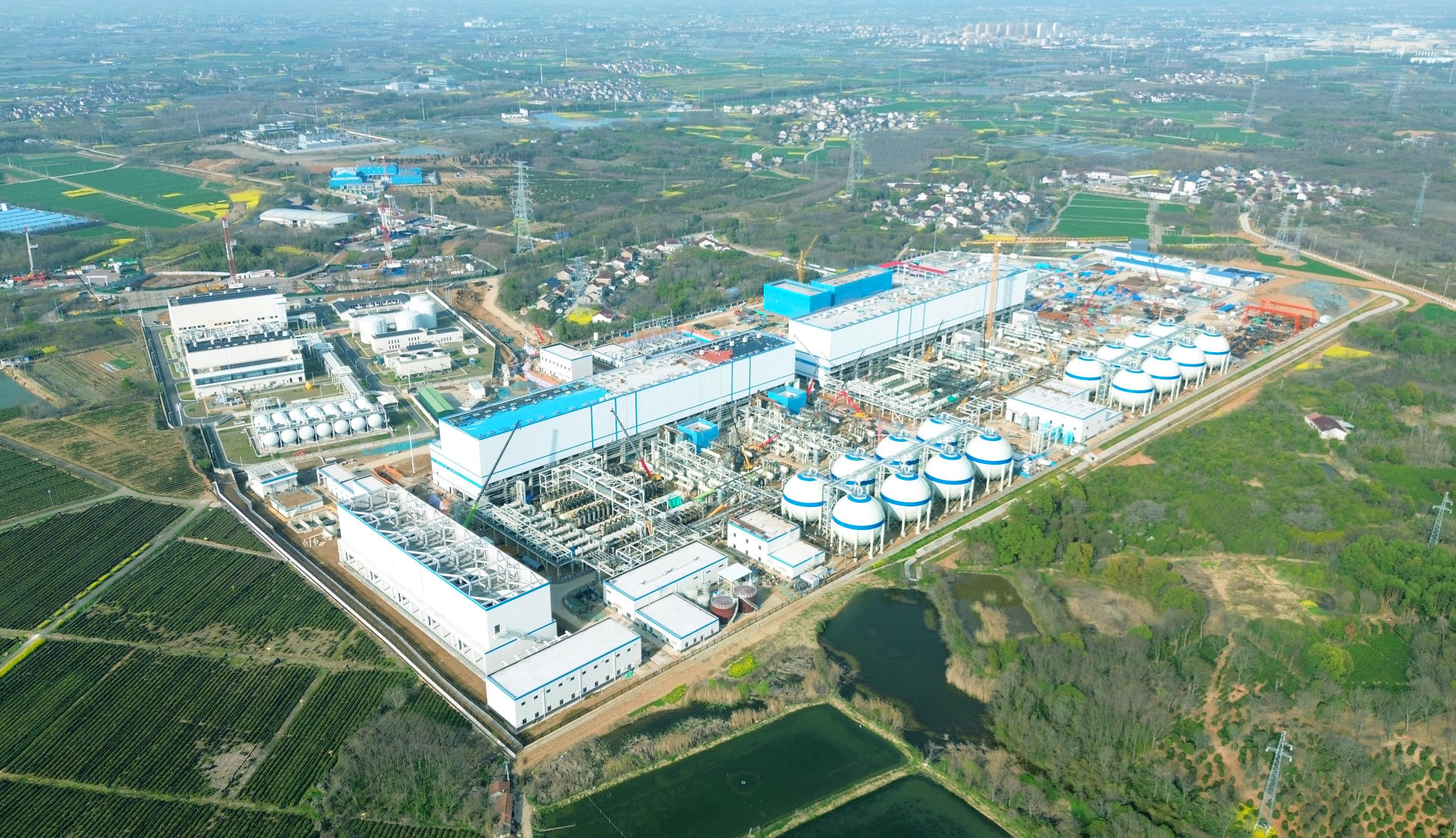

三月的江苏金坛茅山脚下,春意正浓。金黄的油菜花簇拥盛放,缀满工地墙外的田埂;绿油油的小麦拔节生长,“金坛雀舌”茶芽蓄势待发。自然景致与世界最大“空气充电宝”的茁壮成长交相辉映,诗意与奋进共生。

在山东电建一公司承建的华能金坛盐穴压缩空气储能二期项目#2机组现场,吊臂林立、焊花飞溅、机器轰鸣,数百名建设者以“时不我待、只争朝夕”的奋进姿态,投身施工热潮,用实干书写责任担当,推动项目建设开好局、起好步。

日前,随着2号透平发电机转子穿装顺利完成,这一关键节点的突破,不仅标志着机组发电设备“心脏”部件全部精准就位,更为年后复工复产注入强劲动力,奏响春日大干的奋进强音。
春潮奋进启新程锚定目标抓复工
华能金坛盐穴压缩空气储能二期项目,是当前单机功率最大、总容量最大、综合效率最高的盐穴压缩空气储能工程。作为江苏省重大项目,春节假期刚过,项目部迅速吹响复工复产“集结号”,瞄准机组调试和并网目标,提前谋划、科学统筹,严格执行节后复工“五个必须”,以“满弓满弦”的状态抢抓春日施工黄金期。
针对节后人员返岗特点,项目部开展“点对点”对接,同步组织安全培训、技术交底和应急演练,筑牢安全生产思想防线;对现场所有起重机械、电动工具、电气设备、安全措施等进行全面检修和复核验证,细致排查风险隐患;提前梳理物资需求,以保障钢材、电缆、管件等关键物资及时供应,满足现场施工需求,获得上级复工复产检查的认可。
“复工就是决战,开工就是冲刺,项目全体参建人员将以最饱满的热情、最务实的作风,拿出干劲和信心,全力以赴保安全质量、促生产履约,确保项目按期并网发电。”项目经理代绪德表示。

目前,“春日劳作”的繁忙画卷在施工现场徐徐展开。

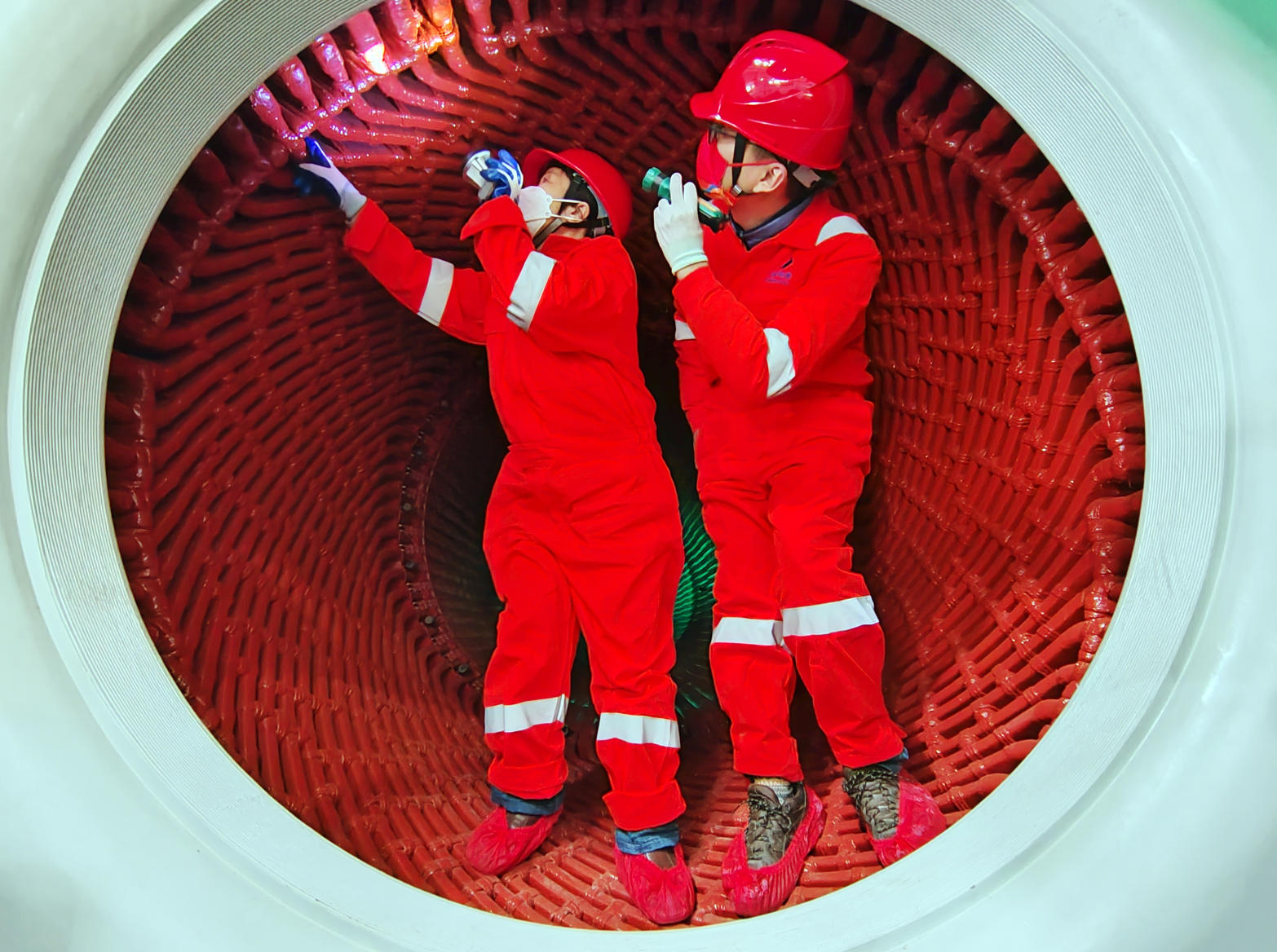

在预制场区、储换热区,弧光闪耀、吊钩伸缩,冷热媒水管道、压缩空气管道安装焊接等正在紧锣密鼓施工,膨胀侧、压缩侧的换热器临时堵头割除、打磨、清理,管件组对、焊接,大家分工明确,流水作业,多个作业面同步展开。“一二三、一二三”的号子声在现场回响,这是电气班组正在敷设储热泵房、压缩机组的高压电缆,几百米又粗又长的电缆在工人们的接力协作和号子声中,顺利到达指定位置,在桥架内乖乖排列整齐;在电子间和电机旁,接线人员正忙碌地剥线、夹套管、压制电缆头,他们挤在狭窄的作业空间里将一根根绷硬的电缆“制服”,准确压接紧到位。随着零米处的两台压缩机润滑油泵相继送电试转成功,安排人员两班值守,确保压缩机组滤油工作昼夜不停歇。在空气透平机底部,中压模块下八根密集排布的大径管安装焊接完成,“八爪鱼”的形状即将呈现;在主厂房的10米运转层,安装难度极大的6台压缩机碳环密封,也在厂家和业主监理的见证下,顺利安装完成,为后续机组试转和系统调试创造了有利条件。凌晨深夜,有一组人开始戴上头灯上班忙碌,对白天焊接完成的管道进行无损检测,通过对焊缝的“拍片体检”和报告分析,保证焊接质量。

“现场再忙,也要保证安全和质量,要紧盯施工现场、及时发现问题,第一时间解决和处理,保障项目建设。”会上领导再次叮嘱提醒,项目安全总监刘进军带领安全管理人员聚焦高空作业、脚手架搭设、临时用电、消防安全等重点环节,每天开展常态化巡查监督,及时排查消除隐患,筑牢安全屏障。技术质量管理人员深入一线,对管道组对焊接、清洁度检查、电缆敷设、设备安装、热处理工艺执行情况进行监督检查,严把每一道工序验收,确保工程实体质量受控、可靠。
精技穿针筑匠心精准攻坚破难题
作为项目安装的核心关键工序,2号机组透平发电机转子穿装,被誉为钢铁“穿针引线”,施工难度大、精度高、吊装风险大。这一关键工序的推进,此前却因设备到货问题经历了一段“攻坚期”。早在发电机轴承座到货后,机务班组便第一时间开展清理、擦拭工作,按要求完成浸油试验,各项指标均检测合格,万事俱备,只待轴瓦与转子到货。
可轴瓦却迟迟未到,项目部管理人员每天主动与设备厂家、业主单位沟通对接,询问设备到货时间。“那段时间,每天一上班就先问轴瓦到货情况,晚上加班也会梳理设备进场计划、优化施工方案,就怕因为设备滞后拖慢项目建设步伐。”机务专工韩永生说道。轴瓦终于到货后,机务人员立刻投入到紧张施工中,加班加点对轴瓦进行清理、打磨、研磨,每一道工序都精益求精,用实干破解设备滞后难题。轴瓦准备就绪,转子进场,项目部迅速调整施工计划,组织技术骨干加快轴瓦与轴承座的安装、校验及验收,调试机构专业人员对转子开展电气试验,确保符合穿装条件。

机组发电机转子全长14.32米、直径1.29米、重达76.2吨,采用空冷技术,安装要求转子护环与定子间隙仅20毫米,穿装精度要求极高,全程严禁任何磕碰。
为确保穿装一次成功,项目部联合业主、监理、厂家构建四方协同机制,成立专项小组,多轮研讨、反复优化施工方案,进行桌面推演和现场模拟。穿装前,组织开展逐项进行穿转子前的条件确认,全面清理定子、转子杂物污渍,校验起吊设备,在定子内部铺设滑轨、搭建导向通道对人员进行专项安全技术交底与技能培训,掌握工艺要点,项目部创新采用电动葫芦替代传统手拉葫芦,借助电动设备匀速、精准的控制特性,将作业效率提升40%以上,有效减少人工操作误差。

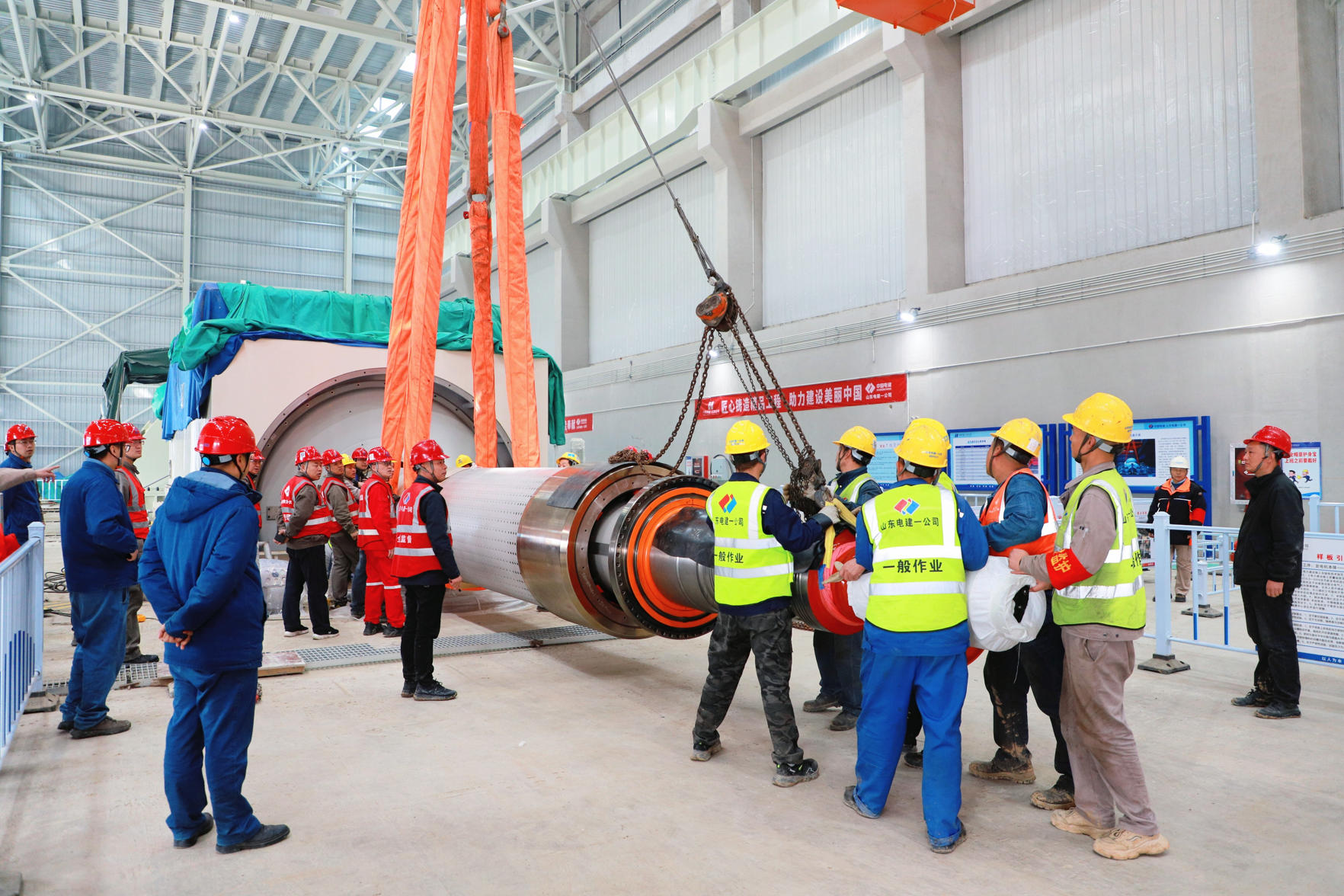

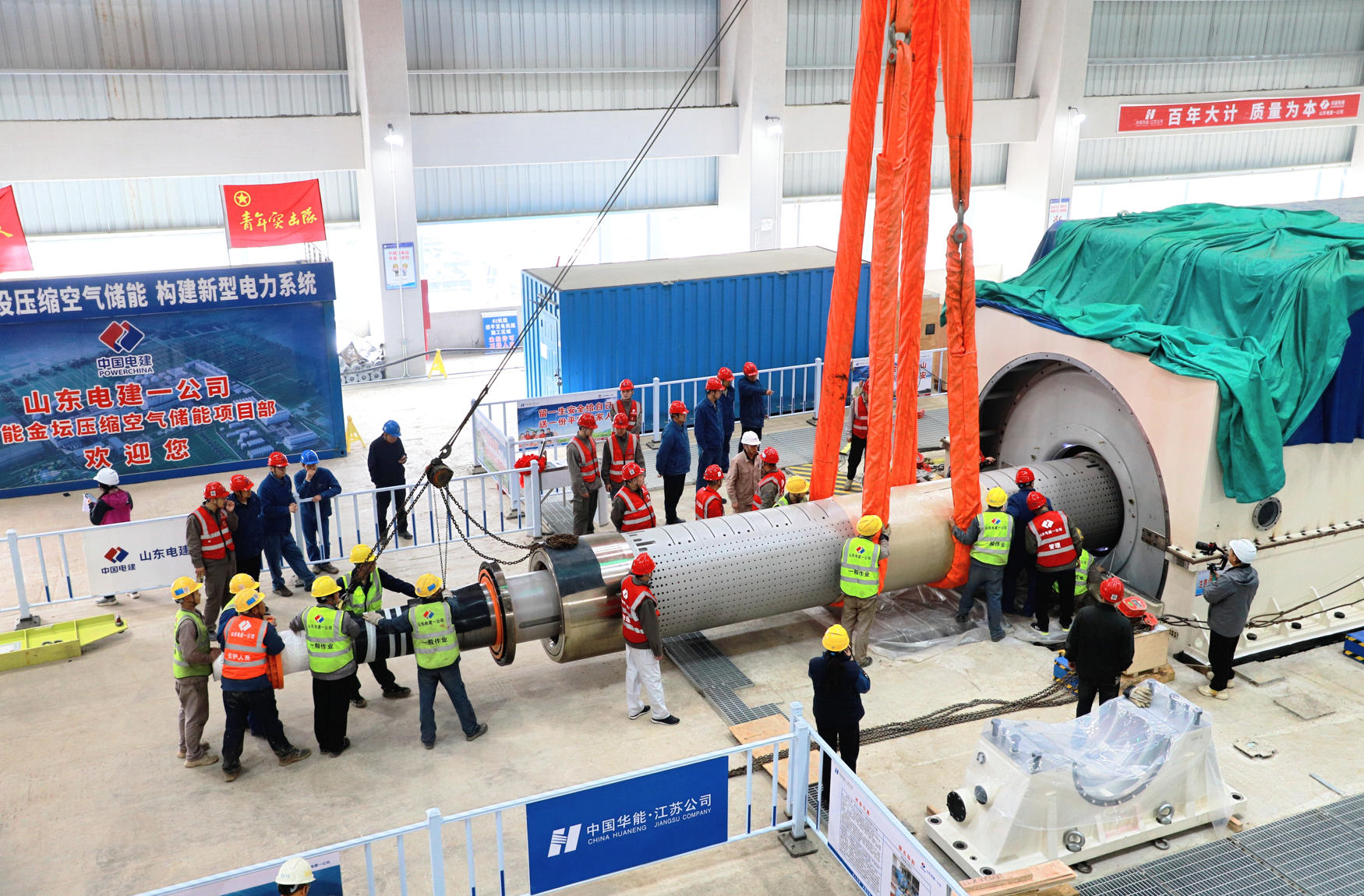

3月25日上午,专项小组紧盯现场统筹协调,技术人员实时监测数据,施工人员分工协同,通过定位技术实时调整转子位置。历经2个多小时的连续奋战,转子平稳穿入定子膛内,精准落在发电机两端的轴承上,实现“零磕碰、零偏差、一次成功”,这也让在场所有人悬着的心总算放了下来,响起热烈的掌声。接下来,透平发电机全面进入轴系对中、试运等后续工序,为机组后续调试及并网发电奠定了坚实基础。
牢记嘱托强担当党建引领促冲刺
党建引领强根基,融合赋能促发展。项目党支部围绕中心、服务大局,坚持党建引领,充分发挥党支部战斗堡垒作用和党员先锋模范作用,让党旗在工程一线高高飘扬,以高质量党建引领项目高质量履约。

3月25日中午,在现场顺利完成转子穿装、各项工作有序推进后,项目部党支部书记张彬来不及休息、马不停蹄,奔赴另一个“赛场”——第四届“红钥匙杯”党建赋能企业经营管理案例比武现场。3月26日,在苏州的比武现场,他登台汇报展示了支部的党建实践案例,面对世界最大“空气充电宝”建设的“三无”挑战,以“五融五促”这把党建“红钥匙”破解难题,围绕项目高质量履约这一中心工作,将政治、组织、技术、文化、廉政与项目建设全方位融合,发动“红色引擎”,打造“储能先锋”品牌,将党建“软实力”转化为项目履约的“硬指标”,成效和经验显著,得到了现场专家评委的认可和好评,最终该案例脱颖而出斩获特等奖,成为推进党建与生产经营深度融合的生动实践,为公司党建工作再添荣誉。

华能金坛盐穴压缩空气储能二期项目全部建成后,一次充电可储存280万千瓦时电量,可满足10万辆新能源汽车充电需求,年预计充放电330次,全年可节约标准煤27万吨、减少二氧化碳排放52万吨,将成为区域综合能源供应重要支撑,助力我国新型电力系统建设。
开局“十五五”,春潮澎湃,奋进正酣;面向未来,初心如磐,使命在肩。在这片充满希望的金坛大地上,山东电建一公司的建设者们正在岗位上用汗水浇灌梦想,拼搏奉献、创新超越,让世界最大“空气充电宝”在春日里茁壮成长,奋力冲刺年中并网目标,及早为区域发展注入清洁动能,以实际行动践行使命担当,服务能源强国建设,为中国式现代化建设贡献不负时代的电建力量!(山东电建一公司张彬)
