海阳核电5号机组常规岛主体工程全面进入施工阶段
大众新闻 杨秀萍 2026-04-17 21:13:30原创

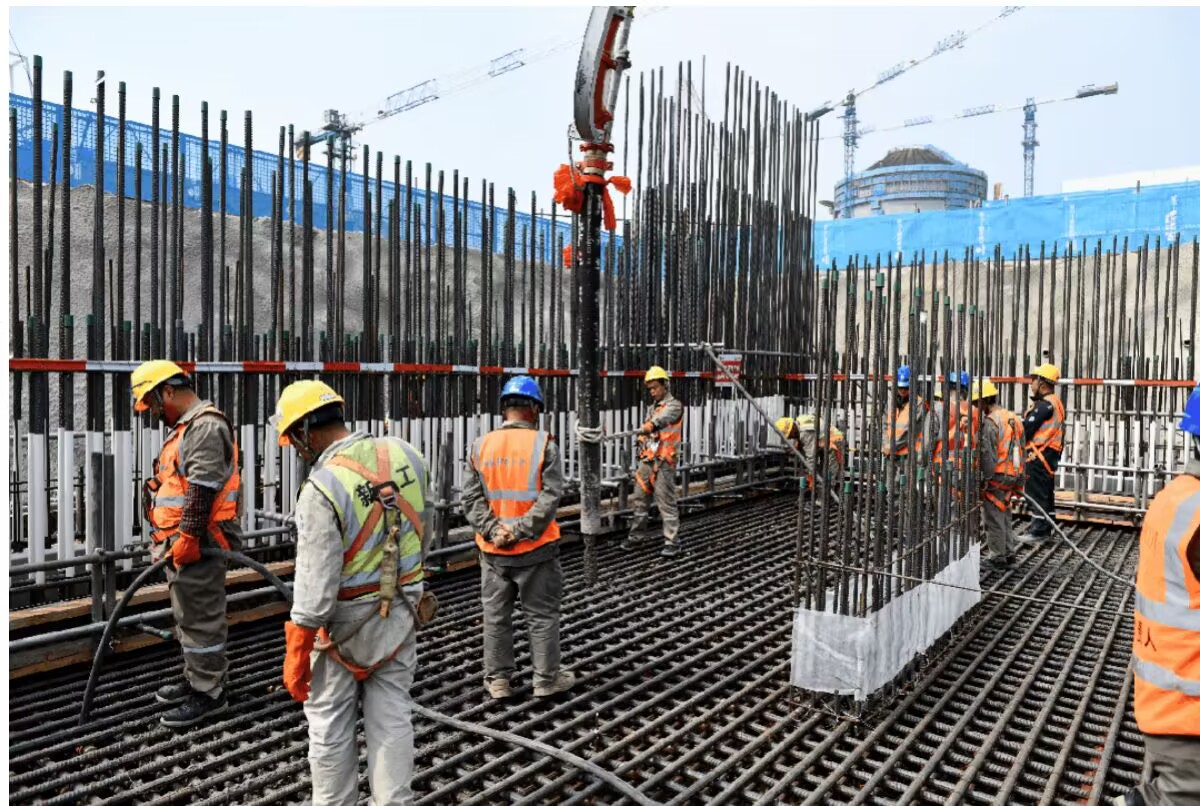

4月15日9时16分,海阳核电5号机组常规岛第一罐混凝土浇筑(FCD),经近18小时连续作业,于4月16日3时3分完成,共浇筑混凝土约788立方米,标志着常规岛主体工程全面进入施工阶段。

5号机组常规岛地下室底板采用筏板基础,共划分为5个区采用跳仓法施工。本次混凝土浇筑区域为1区,厚度2米,平面面积约为383.5平方米。
5号机组常规岛FCD是海阳核电三期工程建安阶段的重要节点,为确保此次FCD顺利实现,山东核电联合各参建单位精心组织、周密部署,依托海阳核电“核力365”党组织联建共建平台,成立党员先锋队和青年突击队,开展“红色网格”专项行动,充分发挥党建引领保障作用,完成了本次混凝土浇筑前各项实体检查、隐蔽验收、大体积混凝土浇筑策划、泵车站位演示等,并通过了国家电投核电常规岛工程质量监督分站首次及FCD前监督检查。
在浇筑过程中,现场各级施工人员及管理人员严守安全规范、严把质量关口,创新采用角钢钢筋支架、加密测温钢筋笼防护、插筋成品保护等工艺,全方位提升施工精度,整个过程平稳、有序,安全、质量全面受控。
下一步,山东核电将始终坚持“今日的质量就是明日的安全”理念,严格落实核安全主体责任,协同各参建单位高标准、高质量推进海阳核电项目建设,为后续项目里程碑节点的顺利实施奠定坚实基础。
(大众新闻记者 杨秀萍 )
