4月22日起大修,济南黄河大桥(老桥)通行方式有调整
齐鲁晚报·齐鲁壹点客户端 于泊升 2026-04-17 20:01:42原创
4月17日,记者从济南市城乡交通运输局获悉,济南黄河大桥(老桥)服役44年,作为连接黄河两岸的重要交通枢纽,大桥长期承担通行任务,出现桥面磨损、设施老化等问题,为消除安全隐患,提升老桥服务品质,济南交通对黄河大桥(老桥)进行大修工程。

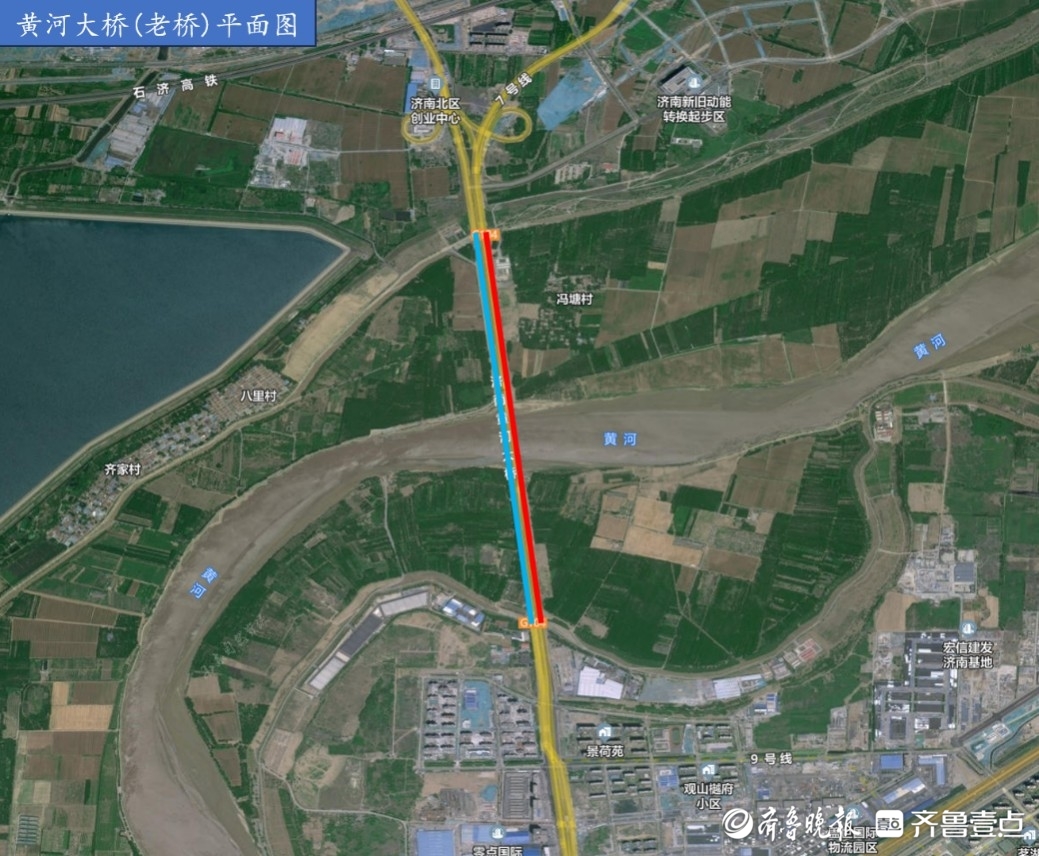

济南黄河大桥(老桥)位于济南市北郊,连接历城区与新旧动能转换起步区,1982年建成通车。大修工程施工日期为2026年4月22日—2026年12月31日,共计254天,施工期间将安排专人进行交通导行。

施工期间交通组织如下:
1、黄河大桥(老桥)施工阶段
工程采用全天施工模式,分三个阶段推进施工,作业区全天围挡施工,具体通行方案如下:

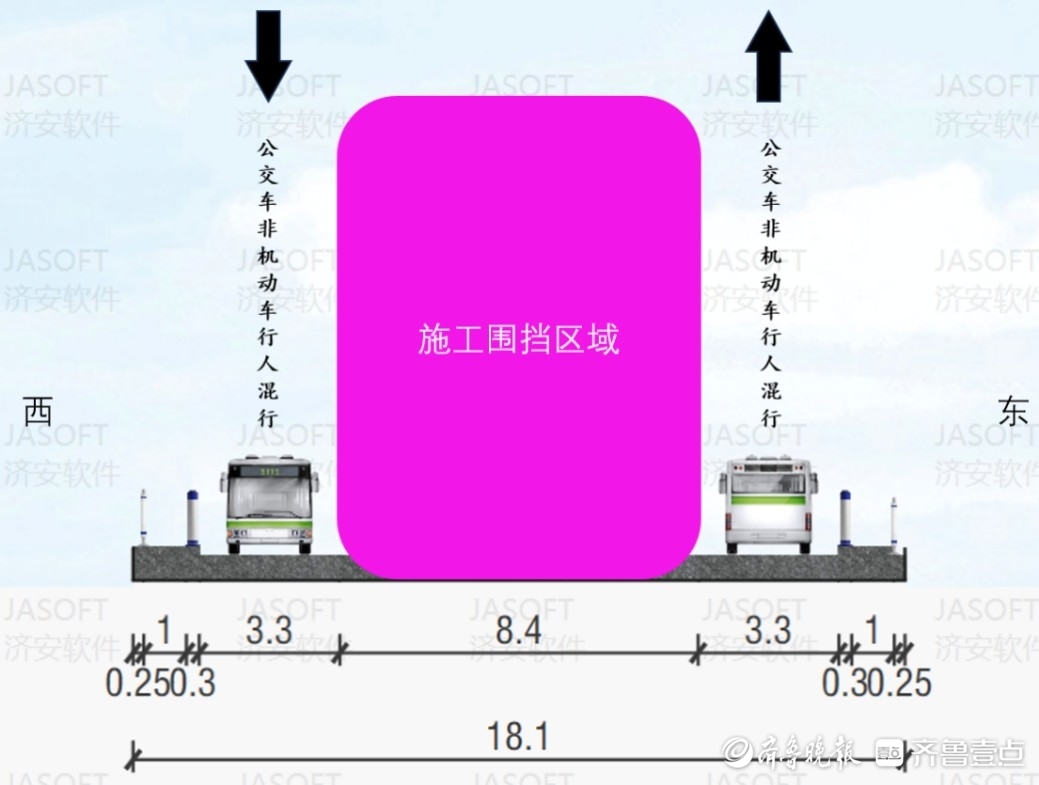

第一阶段(2026年4月22日至4月30日,共计9天):
封闭大桥两侧车道,移除路侧隔离护栏,预留中间两车道,仅允许公交车、非机动车和行人双向通行。
第一阶段黄河大桥(老桥)横断面

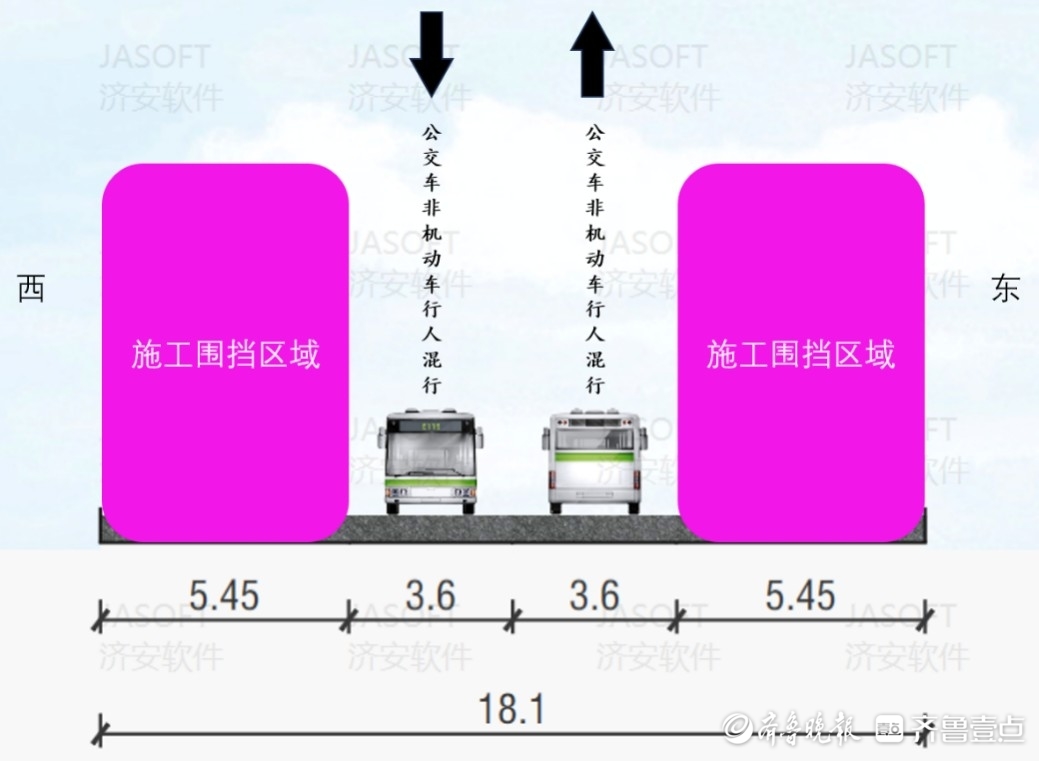

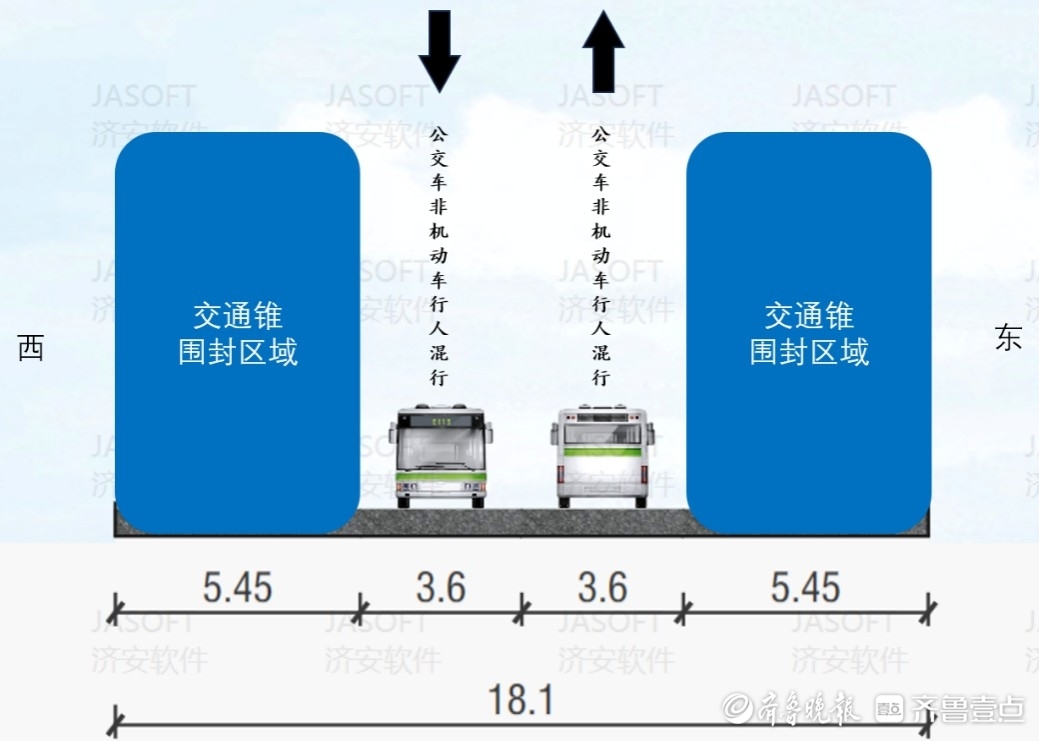

第二阶段(2026年5月1日至6月15日,共计46天):
封闭大桥中间车道,开展车道铣刨重铺、伸缩缝更换等工作,预留两侧车道,仅允许公交车、非机动车和行人双向通行。
第二阶段黄河大桥(老桥)引桥横断面
第二阶段黄河大桥(老桥)主桥横断面

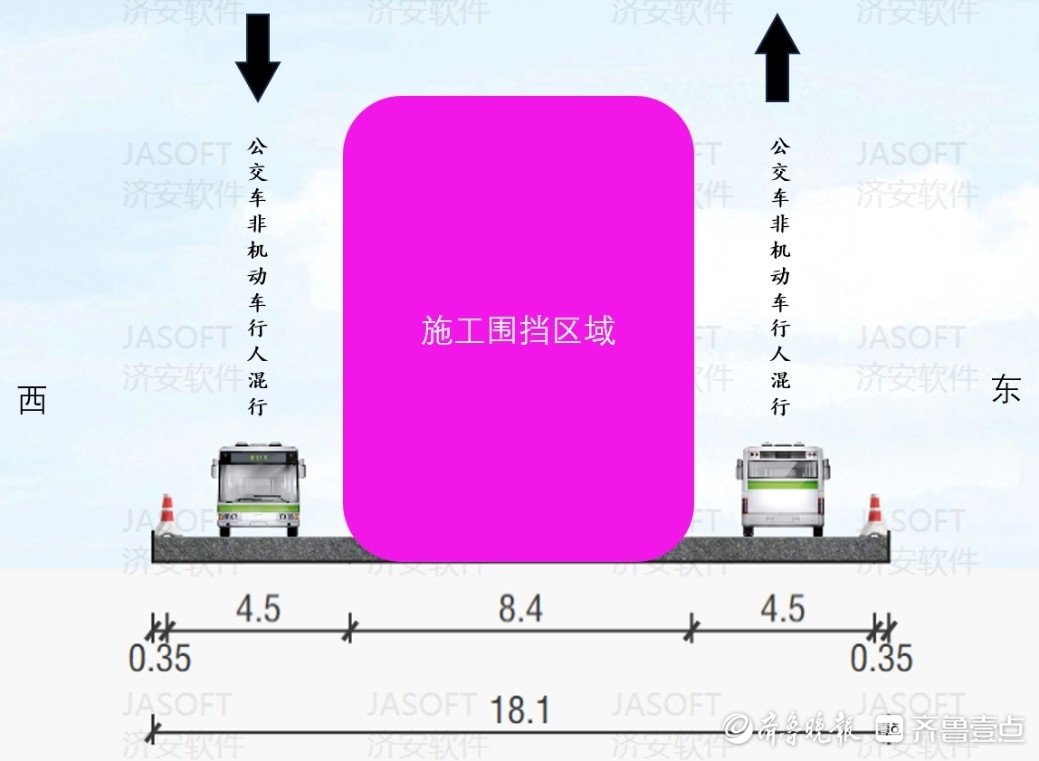

第三阶段(2026年6月16日至12 月31 日,共计199天):
封闭大桥两侧车道,开展车道铣刨重铺、伸缩缝更换、护栏安装等工作,预留中间车道,仅允许公交车、非机动车和行人双向通行。
第三阶段黄河大桥(老桥)横断面
特别提醒:第三阶段同步对桥梁斜拉索及路灯进行更换,施工时间为夜间22:00至次日5:30,采取分侧交替施工、单向导流模式,施工期间仅允许非机动车及行人通行。

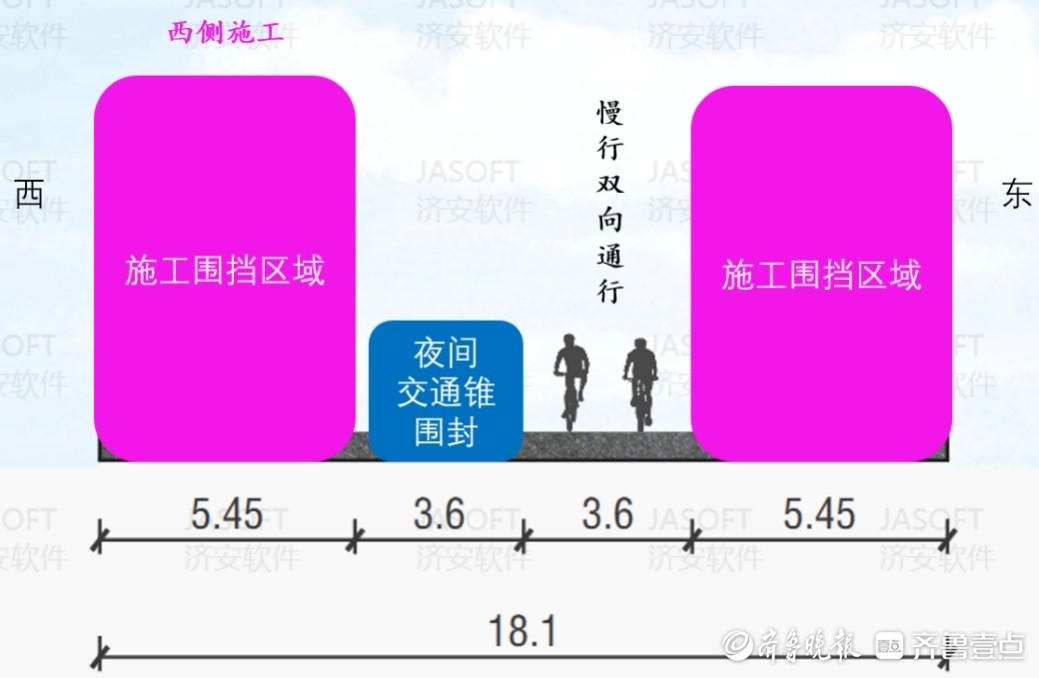

第三阶段夜间大桥西侧施工横断面

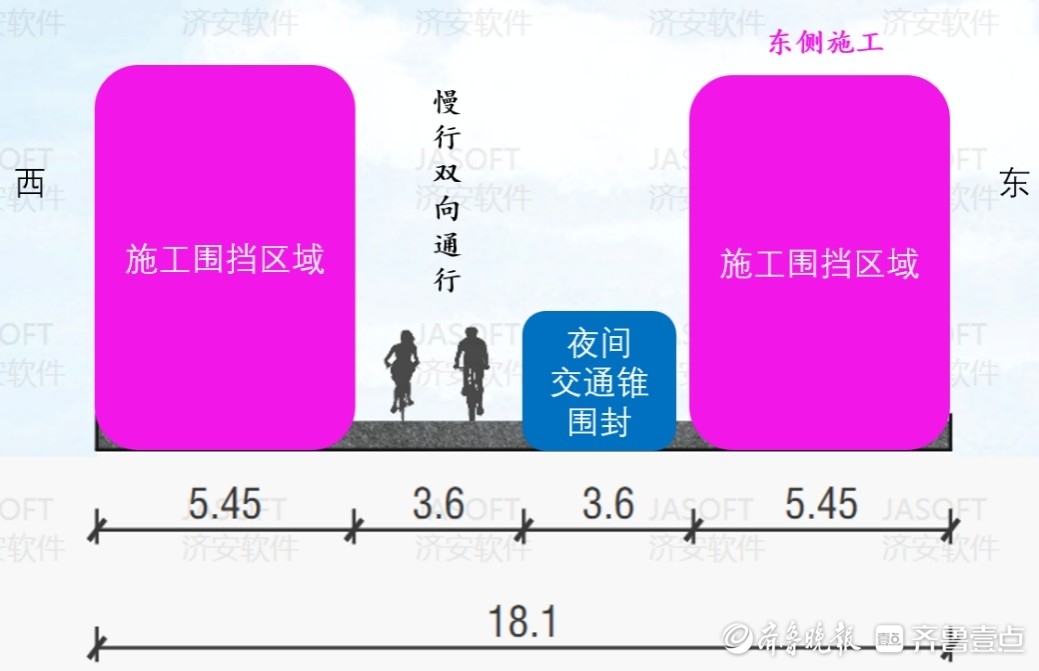

第三阶段夜间大桥东侧施工横断面
2、桥头两侧路口施工阶段
本次施工需对济南黄河大桥(老桥)南北桥头交叉口沥青路面进行顺接,施工期间采用夜间半封闭施工模式,每个路口分为三个阶段交替施工,共约12个夜间(22:00-次日6:00)。
社会车辆绕行路线:
施工期间黄河大桥(老桥)禁止社会车辆通行,建议社会车辆绕行至黄河大桥(新桥)和济泺路黄河隧道通行,具体绕行路线如下:
远端绕行路线:
适用于黄河大桥南北远端的社会车辆:
南岸:通行二环东高架路的车辆请保持桥上通行,地面车辆可通过太白大街上桥口和泺华路上桥口驶入二环东高架路,经黄河大桥(新桥)通行;二环北路、小清河北路西向行驶的社会车辆,可绕行至济泺路黄河隧道通行。
北岸:京岚线、子美街等道路的社会车辆,可通过黄河大桥鹊华东路收费站、济南黄河大桥收费站驶入二环东高架路,经黄河大桥(新桥)通行。

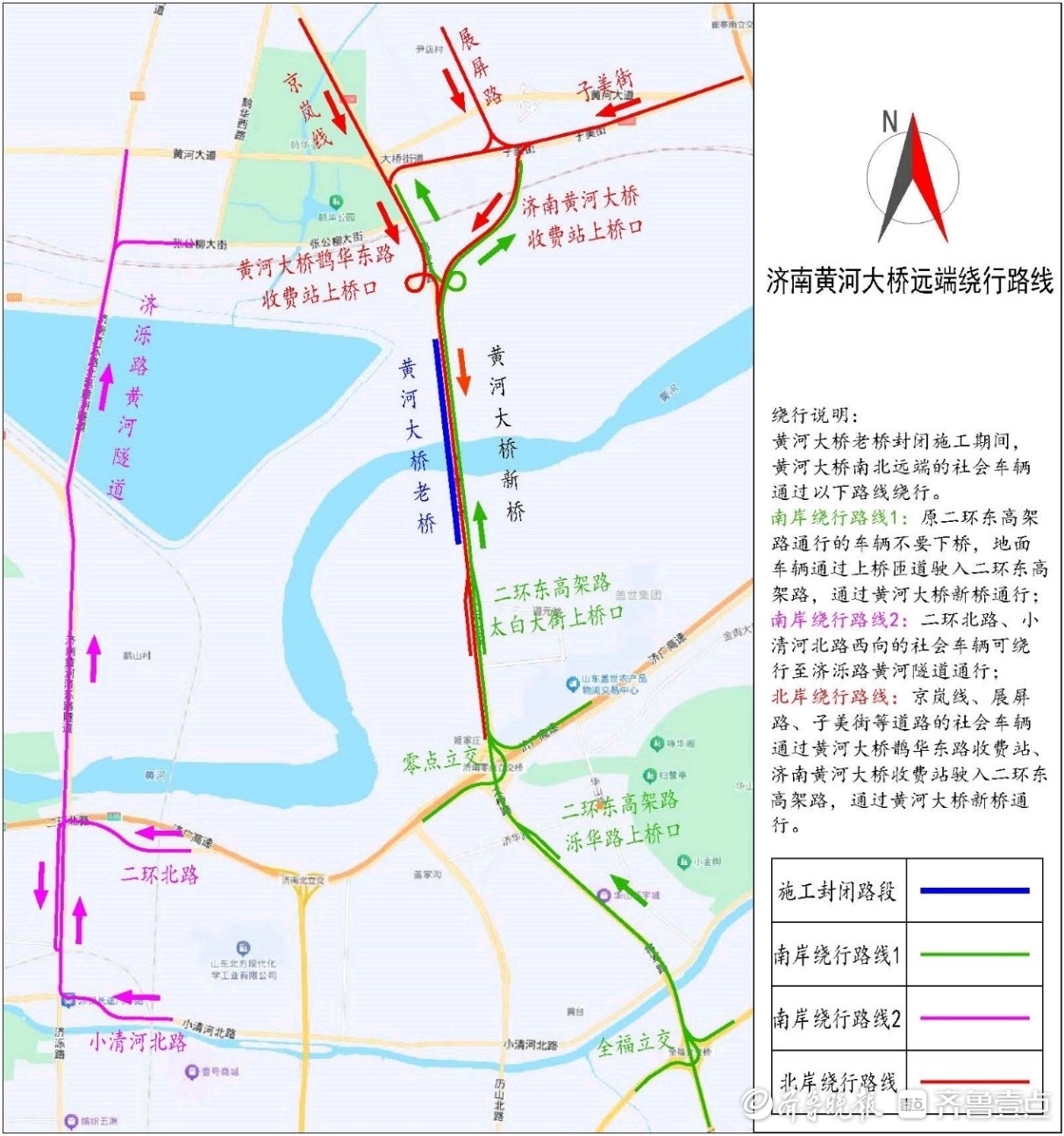

远端绕行图
2、近端绕行路线
适用于黄河大桥南北近端的社会车辆:
南岸:大桥路→零点国际物流港掉头→太白大街上桥口→黄河大桥(新桥)→黄河大桥鹊华东路收费站→鹊华东路;
北岸:鹊华东路→鹊华东路张公柳大街路口掉头→黄河大桥鹊华东路收费站→黄河大桥(新桥)→太白大街下桥口/沿二环东高架路向南通行。

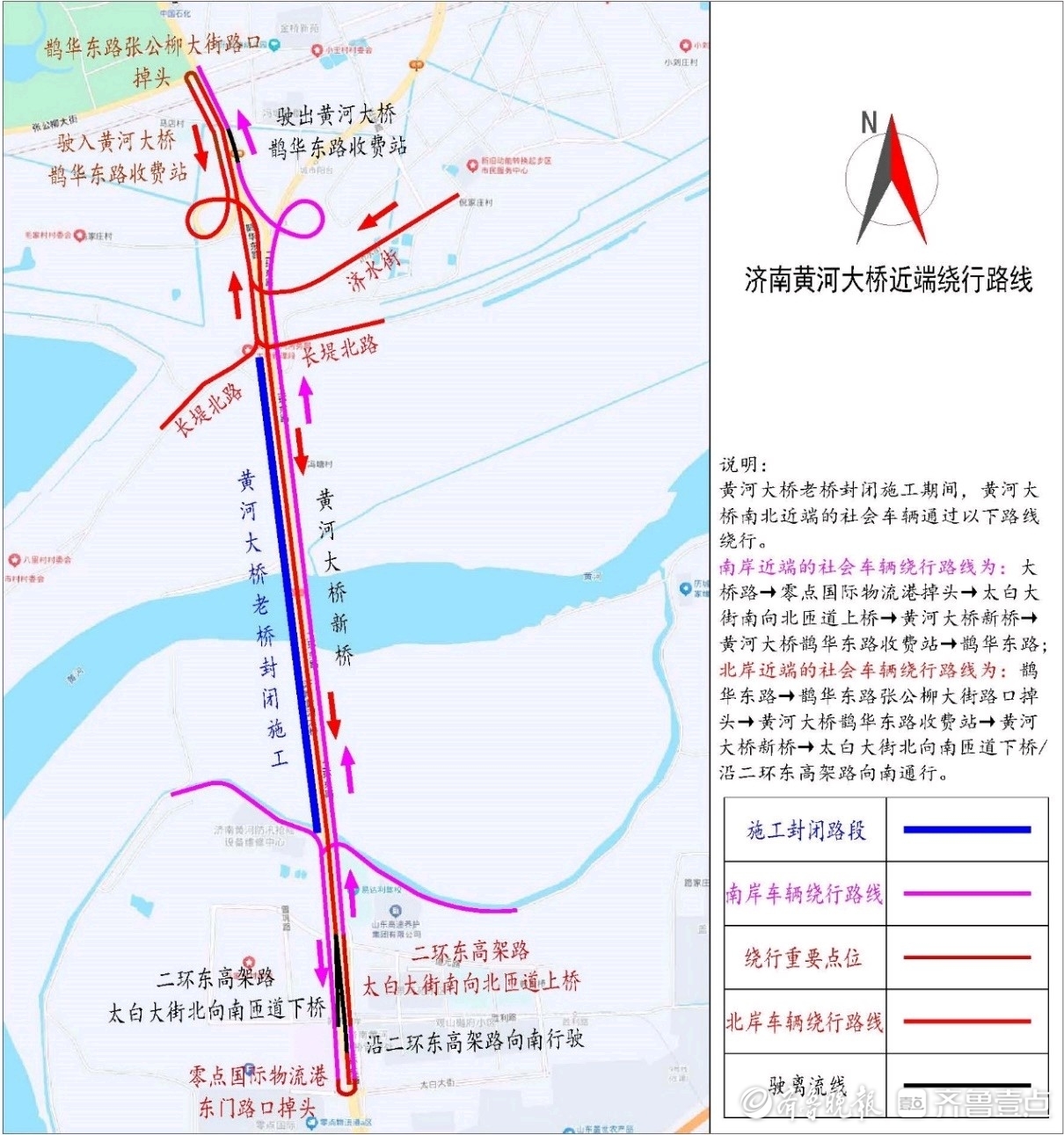

近端绕行图
注意事项:
1.请广大市民关注实时路况,提前规划出行路线,尽量避开施工路段,合理安排出行时间。
2.请机动车、非机动车驾驶员及行人,积极配合现场管理人员的指挥疏导。
3.请过往车辆和行人留意现场交通标志,按照标志提示通行,注意观察路况,确保出行安全。
本次大桥大修,将进一步提升桥梁通行的安全性、舒适性和耐久性。施工期间,若现场通行条件发生变化,需调整交通组织措施,将另行发布公告。
