山东移动济南分公司数据中心二路市电工程提前二十个月竣工投运

大众报业·齐鲁壹点    2026-04-30 15:10:25

春潮逐浪启新程,算力护航筑根基。在济南高新区数字新基建建设的前沿阵地,一项关乎区域算力底座安全稳定的重点工程传来振奋人心的捷报:山东移动济南分公司数据中心二路市电工程于4月29日顺利完成全线割接投运,较可研批复工期提前二十个月竣工投产!面对前所未有的施工阻碍与协调压力,项目团队以超常举措破局、以过硬作风攻坚、以精细管理提质,跑出工程建设“加速度”,为济南数字谷高质量发展、区域数字经济腾飞筑牢坚实可靠的电力屏障。

作为支撑数据中心高效运转的核心能源保障工程,二路市电项目自启动之日起,便直面多重考验、勇闯攻坚难关。工程线路全长7.8公里,施工路径复杂艰巨,需穿越两条河道、经十路国道等重要交通干线,同时跨越地铁、云巴等关键交通基础设施,地下各类管线错综复杂、交织密布,交通导行与现场安全管控难度远超常规工程。更具挑战的是,项目审批协调涉及高新发改局、审批局、规划、供电、轨道交通等十余家政企单位,还需联动4座110kV变电站、2座220kV变电站协同作业,跨部门、跨单位的统筹协调任务异常繁重。参照本地同类简易110kV配套工程,仅手续办理周期就长达13个月,而该项目2024年6月获批、原批复工期至2027年12月,最终历经22个月的艰苦奋战提前竣工投运,用实干与担当完成了一场堪称极限的攻坚任务。

越是艰险越向前,攻坚破难显担当。项目团队始终坚持问题导向、目标导向、结果导向相统一,锚定“提前竣工、优质投运”的核心目标,多措并举破解建设瓶颈,全力以赴推动工程提速增效、提质创优。

协同联审破梗阻,打通手续办理“快车道”

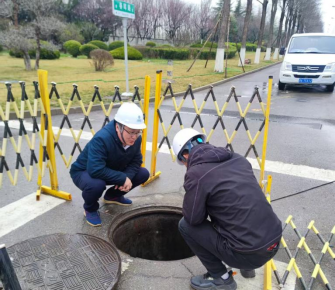

依托高新区东区产业发展中心平台优势,山东移动济南分公司主动靠前、精准对接,积极联动规划、审批等核心部门,优化审批流程、压缩审批时限,高效完成各项手续办理。同时,精准把握吉利汽车启征变项目建设窗口期,积极申请同步开展Y接断电、送电关键作业,成功实现两项重点工程并联推进,大幅简化协调流程,有效缓解多站供电保障压力,为工程建设抢出宝贵时间。

工艺创新提效能,破解现场施工“硬难题”

结合施工区域地形特点与地下管线分布实际,项目团队大胆创新施工工艺,将部分路段的传统直埋施工优化为非开挖拉管工艺,有效避免了大面积道路开挖,减少对自来水、污水、通信等地下管线的破坏,省去道路修复、管线迁改等额外工作。此举不仅有效控制了工程成本,更显著缩短了施工工期,最大限度降低了对周边环境与交通秩序的影响,实现了工程建设与民生保障的双向共赢。

挂图作战抢进度,压缩建设周期“加速度”

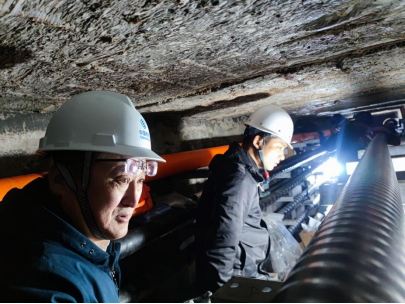

科学划分作业片区,合理调配施工力量,投入多组机械与施工人员同步作业,创新实行白班加夜班错峰作业模式,做到人停机不停、工序无缝衔接,最大化利用有效施工时间,推动工程建设全速推进、高效落地。

昼夜攻坚保目标,凝聚全员奋进“向心力”

围绕工程核心割接节点,项目团队全体成员主动放弃元旦、春节等法定假期,坚守施工一线、加班加点、昼夜奋战。从春节前实现全线管道贯通,到3月底完成电缆敷设,再到4月底顺利具备送电条件,每一个关键节点的突破,都凝聚着团队的汗水与坚守,以环环相扣的节点管控,为工程提前竣工投运奠定了坚实基础。

工程的顺利投运,标志着山东移动济南分公司数据中心正式实现大正变电站、庄科变电站双站双回路互为备用的供电格局,彻底根除了单电源供电的安全风险,供电可靠性、连续性与应急保障能力得到大幅提升,为数据中心7×24小时不间断运行、海量数据存储处理提供了强劲、稳定的电力支撑,为区域算力升级筑牢了能源根基。

攻坚克难创佳绩,实干担当启新篇。从直面挑战、迎难而上,到提前竣工、一次投运成功,山东移动济南分公司数据中心二路市电工程,用实际行动诠释了央企的责任与担当,用高效履约彰显了“移动速度”与“移动品质”。下一步,山东移动济南分公司将持续坚守安全质量底线,总结工程建设高效经验,以更实举措、更优服务深耕数字基建领域,不断强化算力底座支撑,赋能城市算力升级与数字产业蓬勃发展,为济南打造数字经济新高地持续贡献移动力量。

大众新闻·齐鲁壹点 记者 张洁清 通讯员 张祥钟
