石榴云/新疆日报原创     2026-05-04 17:15:35

石榴云/新疆日报记者 逯风暴 通讯员 张新宜

5月3日,在阿尔金山南麓戈壁地底700多米深处,李学龙和同事们坚守在岗位一线,查看围岩地质情况。

29岁的李学龙是中铁十四局集团有限公司新疆若羌抽水蓄能电站供水系统工程项目工程部部长。全长5387米的供水隧洞是电站建设的“生命线”,也是他日夜奋战的“地下战场”。

2024年,供水隧洞引进硬岩掘进机(TBM)施工。可从TBM始发第一天起,前所未有的地质挑战就接踵而至。

“供水隧洞洞口段部分岩层结构松散、整体性差,岩体易碎裂脱落。部分区段岩体硬度极高,设备掘进阻力大,施工推进缓慢。”李学龙用手敲着掌子面的山体岩石说。

项目地处阿尔金北支断裂带及其影响区域,洞口段围岩整体自稳能力薄弱,软硬互层岩层分布密集、交替频繁,地质结构复杂多变,给隧洞开挖施工带来极大挑战。

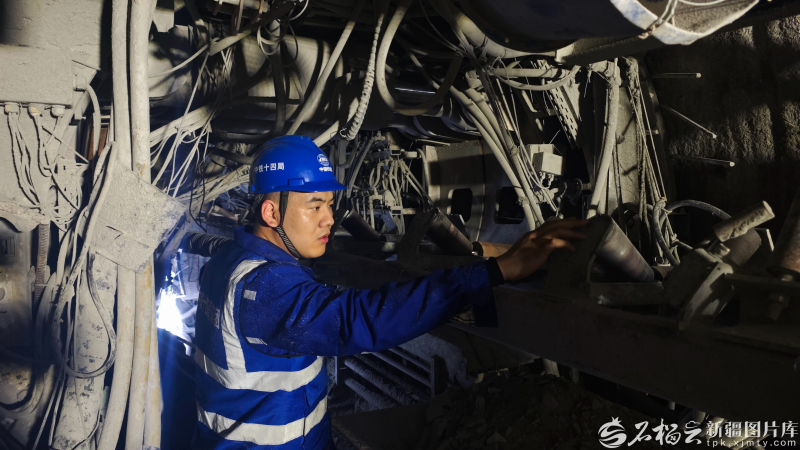

李学龙在供水隧洞内检查硬岩掘进机施工情况。张新宜摄

“问题出在岩层,答案就藏在岩层里!”面对挑战,李学龙毫不退缩,他与项目技术团队成立攻坚小组,一头扎进隧洞深处,开启了与复杂地质的“拉锯战”。

TBM一旦暂停,李学龙就头戴安全帽、身系安全绳、手持探照灯,第一时间抵达掌子面。他紧贴岩壁逐段巡查摸排,细致观察围岩稳定性与裂隙发育状况,标记破碎带及易坍塌段落,为现场施工方案优化提供第一手依据。随后又在TBM操作台前,全程紧盯设备运行状态,记录比对掘进压力与转速,不放过任何一处地质变化信号。

掘进现场,岩层易坍塌、刀盘易卡滞。“我认为需要抛弃传统工艺,使用新工艺。”李学龙说。

最终,李学龙和团队结合现场实际,实施“超前预报+动态支护+参数优化”一体化施工方案。即通过超前地质预报精准预判前方地质变化,同步优化TBM掘进推力、转速、扭矩等核心参数,匹配不同岩层施工需求。升级设备防护措施,增加前盾防护钢板,对暴露围岩及时喷射混凝土封闭、打入锚杆支护,实现“开挖1米、支护1米”,破解围岩坍塌、设备卡滞的技术难题。

看着平稳运行的设备,李学龙深知来之不易,经过数月的合力攻坚,团队成功穿越百米破碎断裂带,原本停滞受阻的掘进机逐步恢复稳定运行,施工效率持续攀升,先后创下单日最高开挖进尺22米、单月最高进尺400米的施工纪录,隧洞掘进里程成功突破千米大关,为项目整体推进扫清了障碍。

走出供水隧洞,戈壁的阳光刺眼却温暖,看着渐渐成形的隧洞通道,李学龙满怀期待:“青春的意义是什么?对我们来说,就是扎根戈壁、攻坚克难,把工程建设中的‘不可能’一步步变成‘可能’”。
