“疆电外送”第三条交流通道进入铁塔组立阶段

石榴云/新疆日报    2026-05-29 00:40:05

石榴云/新疆日报讯(记者 康颢严报道)5月26日,在若羌县依吞布拉克镇36公里处的戈壁施工现场,随着一座高58米、重44吨的输电铁塔组立完成,标志着“疆电外送”第三条交流通道——若羌—羚羊750千伏输电线路工程新疆段首基铁塔完成组立,全面进入铁塔组立施工阶段。

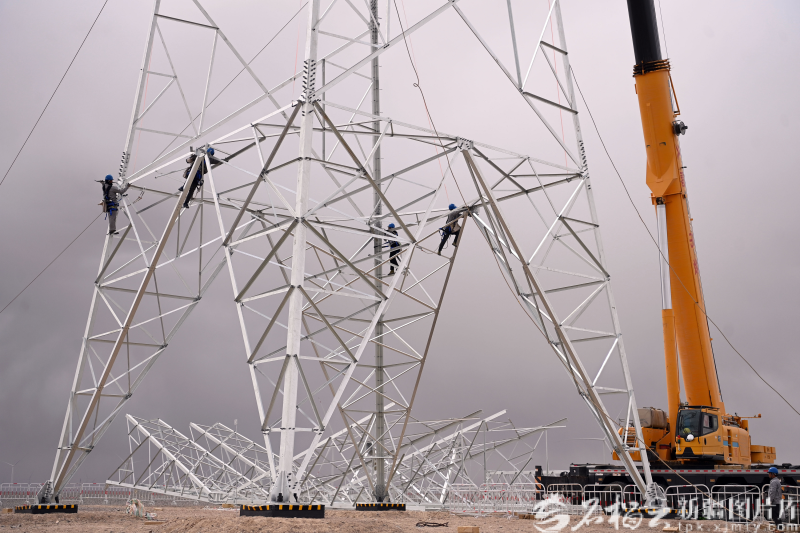

5月25日,若羌—羚羊750千伏输电线路工程(新疆段)开展首基铁塔组立作业。马元 摄

若羌—羚羊750千伏输电线路工程总投资31.3亿元,线路总长约723.68千米,起自新疆若羌750千伏变电站,途经在建的祁曼750千伏变电站,终至青海茫崖羚羊750千伏变电站。其中,新疆段线路长486.73千米,新建铁塔1054基。

工程阿尔金山段最高塔位海拔达3850米,是目前新疆海拔最高的超高压输电线路工程。建设者们要面对沿线海拔高、坡度陡、作业面狭窄的多重挑战,加之风沙、高温天气多发,大型机械难以进场施工,建设条件极为艰苦。

为攻克高原施工难题,项目团队运用激光点云、三维数字化技术开展杆塔精准预定位,推行“一基一图”精细化设计,大幅减少高原踏勘频次、降低作业风险、压缩设计和建设工期。

“多种组塔工艺因地制宜施工,能大幅提升作业效率,保障施工安全。”工程Ⅳ标项目副经理牛麒州介绍,施工运用的落地双摇臂抱杆具备安全系数高、回转灵活、承载能力大等诸多优势,可将施工效率提升50%,同步降低各类安全隐患。而内悬浮外拉线抱杆,专门适配狭小山脊作业场地,完美破解山地施工空间受限难题,全方位筑牢施工现场安全防线。

在工程建设中,项目团队始终坚持生态优先、绿色施工理念。针对线路毗邻罗布泊野骆驼自然保护区的生态特点,主动优化线路路径,通过绕行2千米、新增4千米线路、追加1640万元投资的方式,避开保护区核心区域,最大限度减少工程建设对区域生态环境的扰动,实现电网建设与生态保护协同共赢。

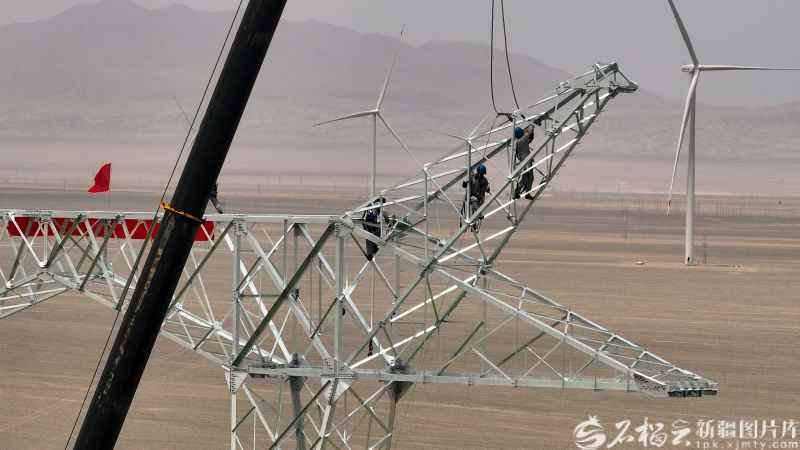

5月25日,若羌—羚羊750千伏输电线路工程(新疆段)开展首基铁塔组立作业。马元 摄

作为疆电外送第三条跨省(区)输电通道,该工程计划2027年上半年建成投运。工程将有效提升西北电网新能源互补消纳能力,强化跨省电力互济调配水平,保障南疆至川渝特高压直流通道安全稳定运行,持续优化南疆、青海海西地区电网供电质量,为全国能源资源优化配置、新型电力系统建设注入强劲动能。
