攻坚克难保节点 绿色发展添动能!山东潍坊抽水蓄能电站2号机组定子成功吊装
产业新风 | 2026-06-15 11:42:26 原创
宋伟来源:大众新闻

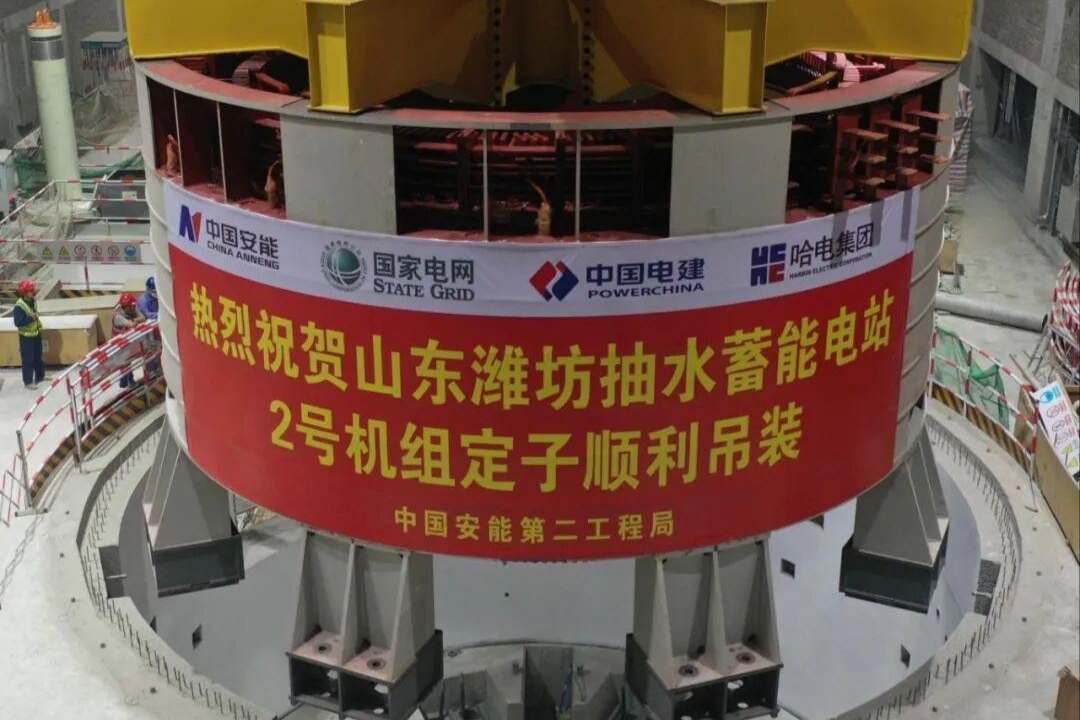

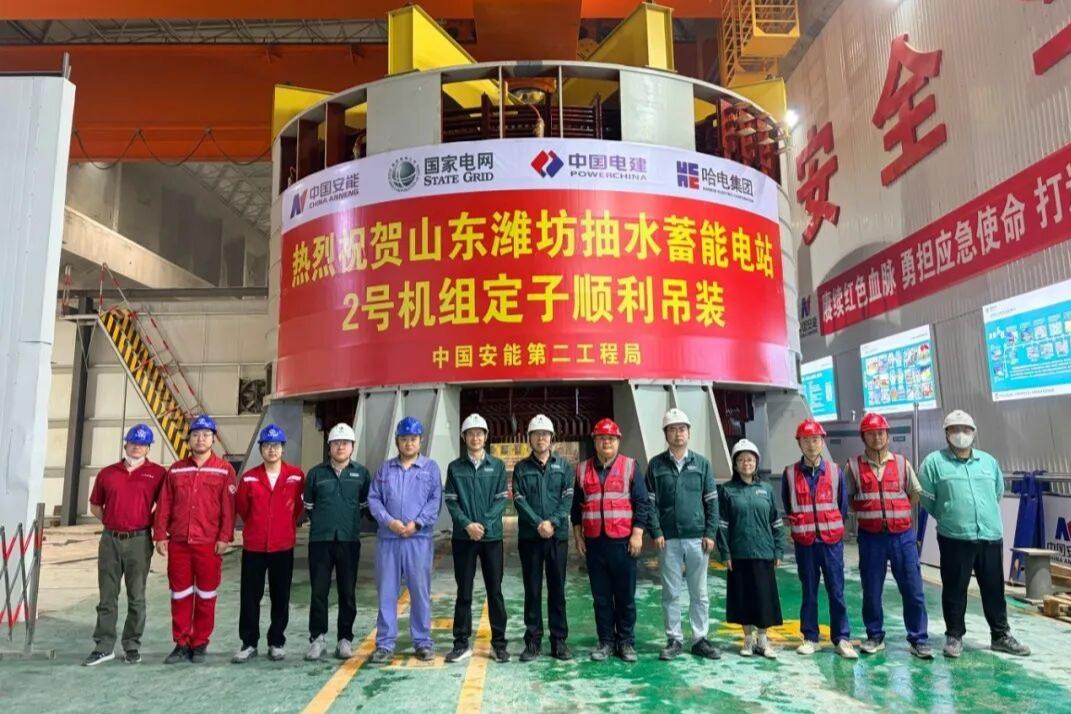

6月12日,随着总重达436.8吨的发电机定子在轰鸣声中精准落入机坑,由中国安能二局承建的山东潍坊抽水蓄能电站迎来重大施工节点——2号机组定子顺利吊装就位。这标志着电站机电安装正式转入主机核心部件安装阶段,为后续机组调试及按期投产发电奠定了坚实基础。
作为国家“十四五”重点实施项目、山东省新旧动能转换重大支撑性项目,山东潍坊抽水蓄能电站总投资81.18亿元,总装机容量120万千瓦,共安装4台300兆瓦可逆式水泵水轮机组。项目建成后,年发电量可达27.1亿千瓦时,每年可减少二氧化碳排放约52万吨,有效承担电网调峰填谷、调频调相、事故备用等重要功能,成为山东电网安全稳定运行的“稳定器”“调节器”和应急备用电源的骨干,为优化区域能源结构、推动绿色低碳发展提供坚实保障。

发电机定子是抽水蓄能机组将机械能转化为电能的“心脏”,其安装质量直接关系电站运行效能与安全。本次吊装的定子本体净重360吨,叠加吊具、平衡梁等附属装置后,总起吊重量达436.8吨。面对设备体积庞大、荷载沉重、作业空间受限、就位精度要求严苛等多重挑战,此次吊装被列为电站建设的高风险关键工序,对施工组织与技术能力提出极高要求。
“安全是底线,质量是生命。”项目部负责人朱建华表示。为确保万无一失,项目团队坚持党建引领,成立党员攻坚小组,靠前指挥、全程督战。施工前,项目部联合业主、监理单位反复优化专项方案,对桥机、制动系统、吊具及监测仪器进行全覆盖“体检”;通过多轮安全技术交底,将岗位职责落实到岗、风险控制细化到点,织密安全防护网。
吊装现场,两台300吨桥机如同“钢铁臂膀”同步发力。作业团队严格执行“三起三落”试吊程序,逐项核验设备受力、制动与运行状态。随着总指挥一声令下,定子平稳起吊、匀速平移,技术人员全程紧盯数据、动态调整,各岗位默契配合。历经数小时精密操作,定子最终一次性精准就位,各项指标均优于设计标准。
此次定子成功吊装,打通了机组安装的关键链路,为后续转子吊装、整机装配及机电调试扫清了障碍。项目部表示,将以此次节点为契机,继续弘扬“水电铁军”精神,严守安全红线、精控工程质量,全力冲刺机组按期并网发电目标,为山东构建新型电力系统、推动能源绿色低碳转型贡献坚实力量。
(大众新闻记者 宋伟 通讯员 徐迎华 左庭达)
