送核电!百万伏特高压线路这样“跨海过滩”

今日能源 |  2026-06-30 17:08:38 原创

张骏峰来源:大众新闻

微信扫码扫码下载客户端

夏日的烟台海阳丁字湾,温热的海风掠过成片的养殖塘,正如1000千伏海阳辛安核电送出工程施工现场,热烈、有力。

6月21日,海阳辛安核电送出工程海域段导线架设完成,标志着全线施工难度最大、环境最复杂的线路段建设取得了决定性胜利。

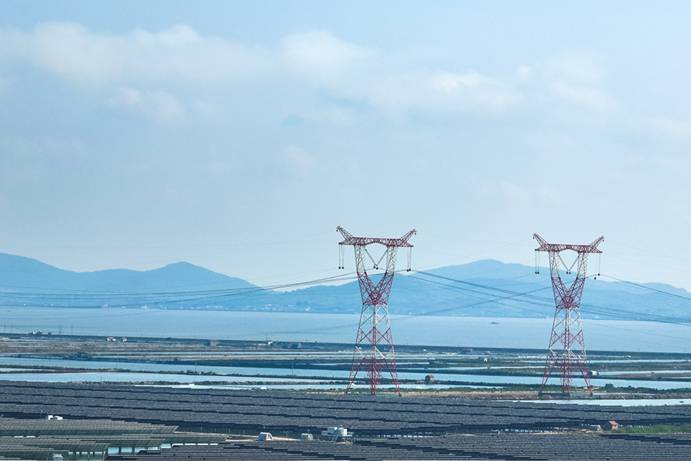

工程现场正在开展导地线展放施工

“海阳辛安核电送出是全球首个服务核电送出的特高压工程,也是我国首条涉及海域施工的特高压线路工程,意义重大。”国网山东电力建设部特高压管理处专责王健介绍。

海阳辛安核电送出工程海域段长2×5.6千米、组立铁塔17基,是全线环境最敏感、技术挑战最大的区段。

“这是全国首次在海域建设特高压,我们同时面临海水和盐雾长期侵蚀、‘上软下硬’复合地质、冬季低温施工等多重考验。”山东送变电公司施工项目部经理李宜江说。

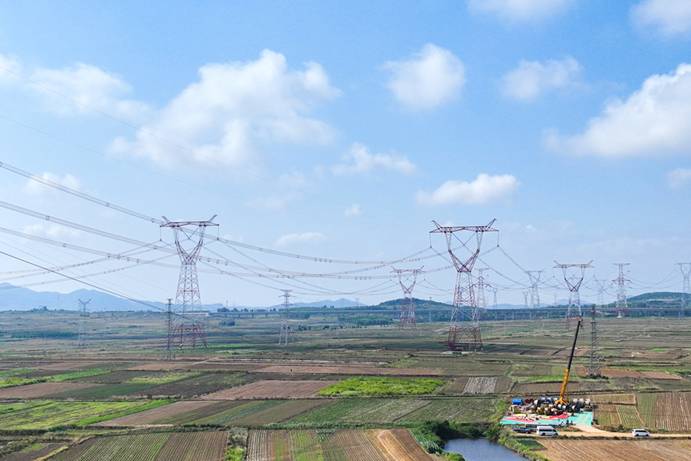

海阳辛安核电送出工程施工现场

面对挑战,国网山东电力超前策划、积极探索,在实践中打造了“三力四实”特色管理模式,聚力攻坚形成“复合地质全机械化施工、冬季低温混凝土智能养护、全维度海洋环境耐久防腐、线路综合防灾+智能巡检、施工道路+运检步道”五大技术体系,为海域特高压工程建设积累了可复制、可推广的经验。

“‘三力’指的是统筹力、执行力、协同力,在海域开展特高压工程建设比在陆地上复杂很多,我们以强化‘三力’为抓手,有效凝聚了相关各方的合力。”国网山东建设公司业主项目部执行经理史常赟介绍。

业主项目部积极履行牵头职责,每日例会政府、建管、属地、设计、施工、监理、咨询七方联动,协同攻坚,海域权证办理从预估的3个月缩短到实际42天办结,为工程抢出了开工时间窗口。

“这是海阳境内的第一个特高压工程,又是全国首次在海域建设特高压,作为属地公司,我们始终紧紧依靠各级政府,积极争取养殖户的理解和支持,为工程创造了良好的外部环境。”国网海阳市供电公司发展建设部副主任王先鑫说。

“四实”包括抓实场地保障、做实工况防护、落实资源配置、夯实生态保护,为全面摸清海域段的地质条件,国网山东电力组织专家深入现场实地勘察研讨,集中众智形成“现场勘察—道路修筑—抽水晾干—钢板铺设”四步施工法。“养殖塘的水全部抽干后,露出来的是厚厚的淤泥,淤泥晾干清理干净才是硬实的土层,但几米以下就是坚硬的风化岩。”李宜江介绍。

特高压线路基础施工和铁塔组立离不开大型机械,针对海域段特有的“上软下硬”复合地质,施工项目部租用了大量钢板、路基板,为大型机械搭建起稳定的作业平台;采用大功率旋挖钻机搭配特种钻头对付风化岩,铁塔组立采用“地面分段组装+空中同步吊装”的形式。“从基础成孔到铁塔组立,全链条机械化施工,填补了特高压工程建设在软硬复合地质规模化施工的技术空白。”史常赟说。

海域段基础施工恰逢冬季,低温容易导致混凝土冻裂。施工项目部摒弃了传统的棉被养护,为铁塔基础搭建了透明、封闭的暖棚,棚内配置智能控温煤油炉和排风系统,让基础混凝土过上了“暖冬”。

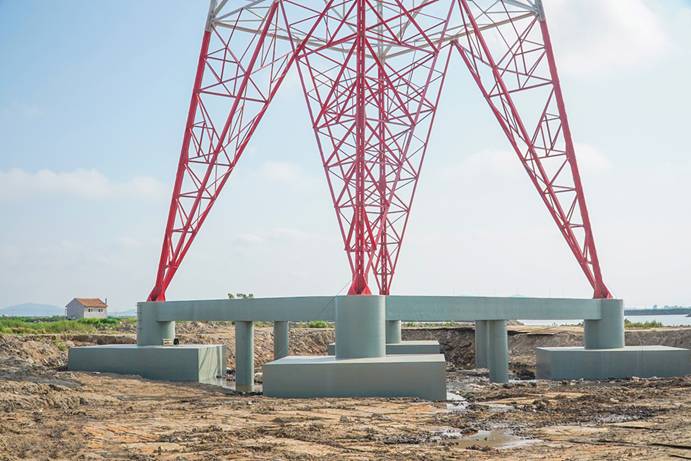

已经涂刷防腐材料的铁塔基础

受海域高盐、高湿、潮汐长期侵蚀影响,基础防腐面临巨大挑战。为此,项目团队创新设计了“三措并举”防护方案,为铁塔基础构筑起多层防护的“防腐铠甲”。“我们将整套防护举措编成了顺口溜:一措提高砼标号,掺入阻锈剂;二措设置钢护筒,内外涂防腐;三措‘三布五涂’法,包覆玻纤布。”史常赟说。

针对海域大风、线路舞动、海雾污闪等灾害多发的实际,海域段线路针对性提高了设计风速与杆塔强度,实际运行条件高于规范要求的百年一遇。考虑到海域段线路下面是成片的养殖塘,建成投运后的运维抢修存在天然不便,项目团队在工程建设过程中充分考虑后期运维需求。

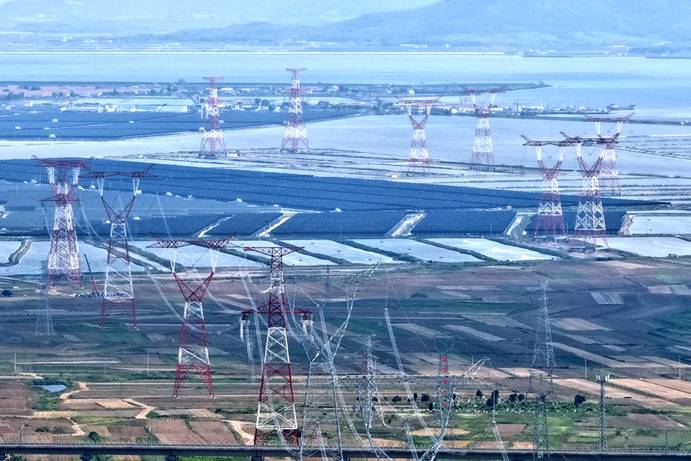

海阳辛安核电送出海域段线路

从填补特高压海域施工的“空白”,到打磨出全链条闭环的管理模式,海阳辛安核电送出工程建设不仅打通了核电并网外送的特高压“高速路”,也为在海域开展特高压工程建设蹚出了一条可行之路。

(大众新闻记者 张骏峰 通讯员 崔浩杰 刘汉鹏 张少朕)

责任编辑:姬秀弯
