电投绿能潍坊450兆瓦光伏项目大调整!配建储能转为独立储能,投资直降6319万

金头条 |  2026-07-02 08:02:13 原创

初磊来源:大众新闻·经济导报

微信扫码扫码下载客户端

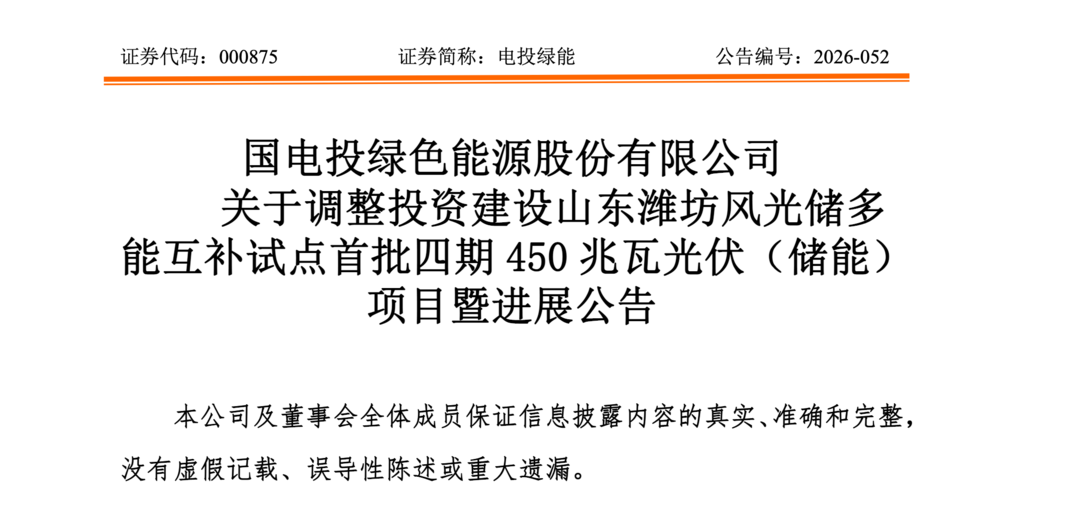

6月30日晚,电投绿能(000875.SZ)披露,潍坊风光储多能互补试点首批四期450兆瓦光伏项目调整投资方案:动态投资由23.45亿元调减至22.82亿元,缩减投资6318.97万元;储能模式由“配建”转为“独立储能”;项目名称相应变更为“山东潍坊风光储多能互补试点首批四期450兆瓦光伏(储能)项目”。

寻求经济效益最大化

触发电投绿能本次调整的外部变量,是2025年1月国家发展改革委、国家能源局印发的《关于深化新能源上网电价市场化改革促进新能源高质量发展的通知》(发改价格〔2025〕136号)。这份被称为“136号文”的文件,以“全面入市+差价结算”为核心,正式取消新能源项目强制配储要求,将配储决策交还经营主体,同时以2025年6月1日为界对存量、增量项目实行“新老划断”。原项目2024年10月过会时的边界条件由此被重构,电投绿能称调整是为“保障项目经济效益最大化”。

项目落点仍在寿光市营里镇,光伏容量450兆瓦保持不变,采用双面双玻组件、平单轴跟踪支架、组串式逆变器,配套建设100公里35千伏集电线路。

储能侧的调整是核心:本期新增建设139.5兆瓦/279兆瓦时储能系统,建成后实现350兆瓦/700兆瓦时“配建转独立”全容量投产——也就是说,原方案中绑定在光伏场站侧的储能,将改为具备独立法人资格、可被电网直接调度的独立储能模式,可单独参与电力市场交易及辅助服务。

可研指标显示,项目计划工期6个月,年利用小时数1328.5小时,资本金财务内部收益率6.83%,投资回收期15.04年。资金端,资本金比例不低于20%,其余通过长期贷款解决。公告强调不构成关联交易及重大资产重组,无需提交股东会审议,目前项目尚未开工。

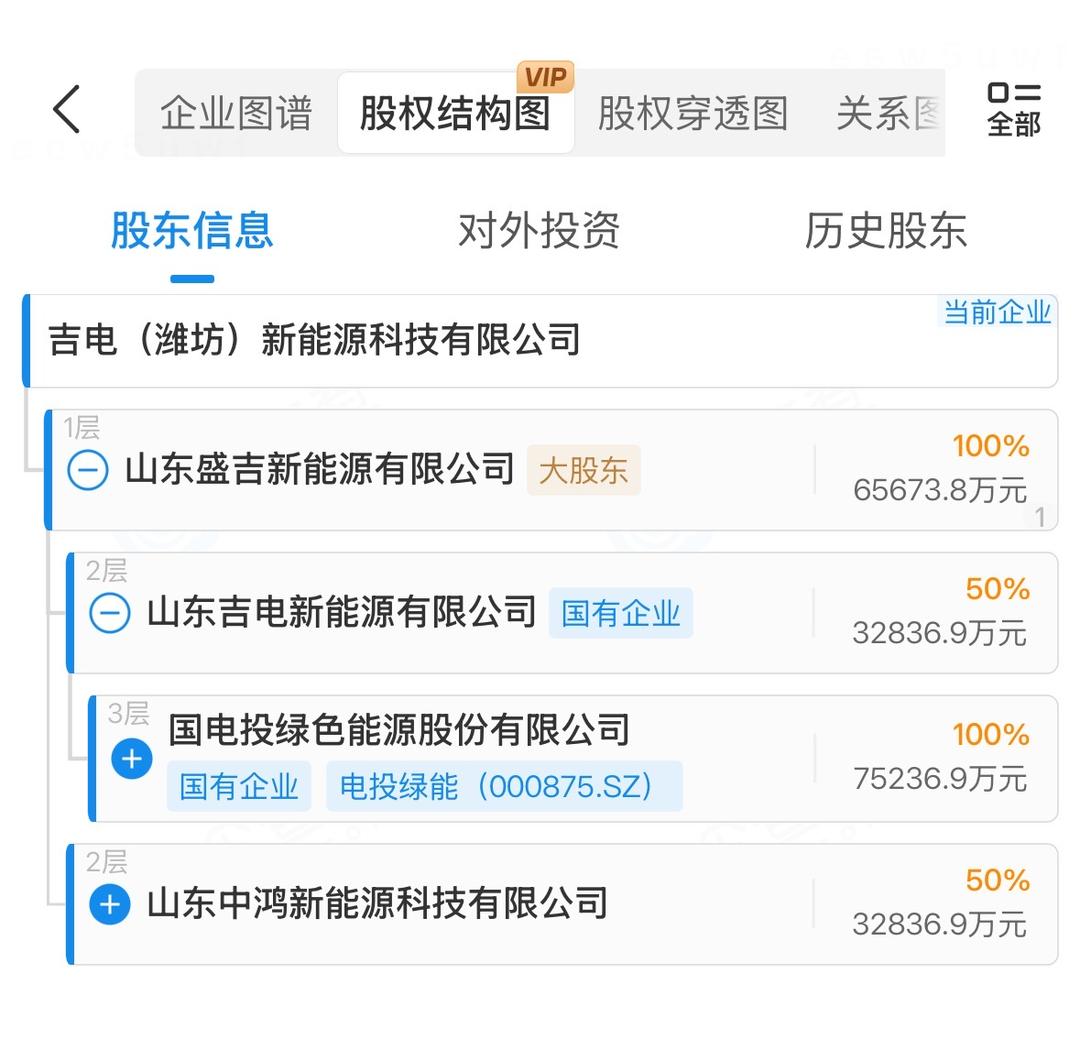

潍坊风光储多能互补试点首批四期450兆瓦光伏项目由电投绿能旗下吉电(潍坊)新能源科技有限公司投资建设。

工商信息显示,吉电(潍坊)新能源科技有限公司成立于2021年2月,注册资本6.57亿元,法定代表人高岳,公司注册地位于寿光市营里镇。

电投绿能成立于1997年11月,2002年9月登陆资本市场,今年2月由“吉电股份”更名而来。公司主营业务涵盖‌新能源、氢能、储能及火电、供热‌等多个领域,当前聚焦于‌“新能源+”和绿色氢基能源双赛道‌发展。其核心项目包括‌大安风光制绿氢合成氨一体化示范项目‌,并规划在吉林投资近‌1000亿元‌建设清洁能源基地。电投绿能今年一季报显示,一季报实现营收35.15亿元,同比下滑6.52%,归母净利润2.74亿元,同比下滑56%。

山东率先取消强制配储

电投绿能这次调整并非孤例。“136号文”取消强制配储后,“配建转独立”正在成为存量项目的主流选择——此前全国20余个省区普遍要求新能源按10%—20%功率配储,但配储平均利用率低,“建而不用”导致资源浪费,“136号文”的核心价值被业内概括为“还权于市场”。

山东是率先探路者。2023年9月,山东省发展改革委、山东能源监管办、省能源局联合印发《关于开展我省配建储能转为独立储能试点工作的通知》。

数据显示,山东独立储能利用小时数可达533小时,而配建储能仅192小时,前者是后者的2.8倍——独立储能可每日一充一放、参与电能量市场+辅助服务市场“两头吃”,配建则只能消纳自家场站弃电,盈利模式单一。

公开资料显示,潍坊风光储多能互补试点总规模1750兆瓦(光伏1500兆瓦、风电250兆瓦),占地3.3万亩,是山东省内单体容量最大、成片规模最大的新能源项目,已连续3年纳入山东省重大实施类项目清单。进度上,一期180MW、三期420兆瓦光伏已并网(三期于今年5月30日合闸送电,平单轴跟踪支架较固定支架发电效率提升15%);二期风电在建;四期即本次调整的450兆瓦光伏正在推进。与之相邻的还有大唐寿光羊口东、营里500MW基地光伏项目同步推进,营里镇正在形成装机规模达2600兆瓦的东部最大新能源集群。

(大众新闻·经济导报记者 初磊)
