“十五五”首个!曹州1000千伏特高压变电站扩建工程顺利投运
今日能源 | 2026-07-04 13:30:36 原创
张骏峰来源:大众新闻
6月30日,曹州1000千伏特高压变电站2号主变一次冲击送电成功,标志着国网山东省电力公司“十五五”时期首个特高压项目建成投运。

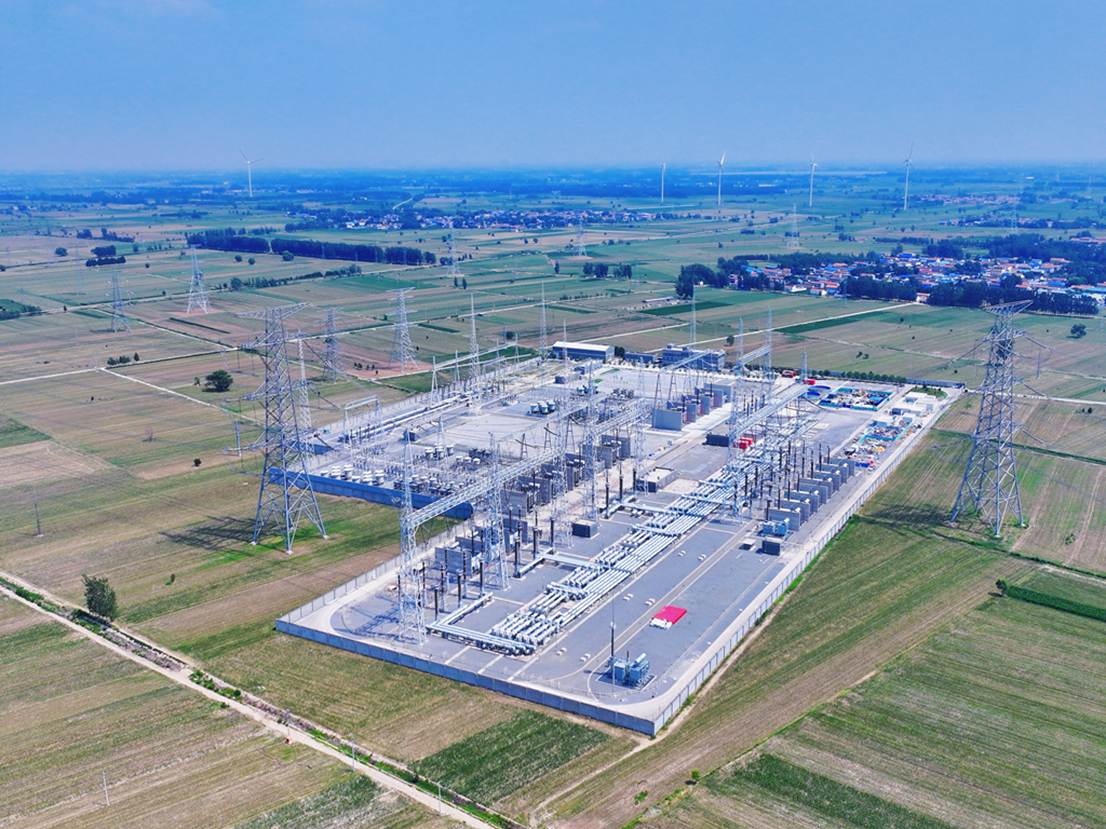

曹州1000千伏特高压变电站
曹州特高压变电站是国网山东电力着力构建的全国首个省域特高压“双环网”的重要支点,也是连接山东与河北特高压电网的关键枢纽。本期扩建工程于2025年6月17日开工,包括安装300万千伏安主变压器1组、1000千伏断路器2台、500千伏断路器1台、110千伏无功补偿装置5组。
扩建工程投运后,曹州站的总变电容量将扩大一倍,可显著增强鲁西南地区供电能力,缓解电网潮流压力,降低输电损耗,进一步增强“外电入鲁”接纳能力、提高省际电网互济水平,对支撑华北电网安全稳定运行、促进清洁能源高效消纳、服务山东经济社会高质量发展具有重要意义。
曹州站地下分布着松散的粉砂和粉细砂层,最大液化深度达20米,地基承载力需要大幅提升。工程开工初期,菏泽地区连续降雨,基坑降水与边坡支护的技术要求和作业难度持续攀升,地基处理的质量管控和进度压力十分突出。本期扩建需要统筹实施7次停电作业,而且要与高乡特高压变电站扩建、昌乐特高压变电站扩建停电计划压茬推进,对计划的精准性与现场协同性要求极高,没有容错空间。同时,在运行的特高压站内施工,须将振动和噪声控制在最低水平。

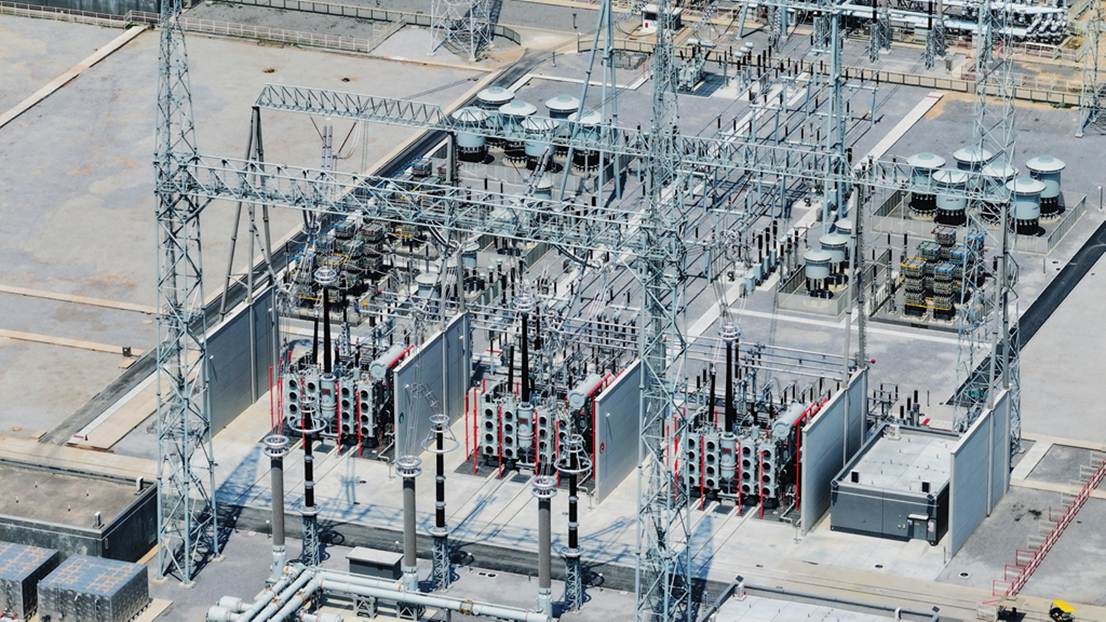

曹州特高压变电站新安装的300万千伏安主变压器
面对重重困难和诸多挑战,国网山东电力积极邀请系统内外专家现场指导,统筹各专业力量破解难题。采用静压桩施工方案,全站1842根平均长度22米的预制方桩被精准压入地下,既保证了施工质量,又实现了“零干扰”作业;促请国调中心、国网华北分部统筹停电计划,实现各项停电作业紧密衔接;将设备安装区域划分为多个作业面独立推进,严格分区管理,大型机械进场路线与运行设备区物理隔离;引入基于激光雷达和北斗技术的近电感应预警系统,实时扫描带电设备并构建三维模型划定危险区,确保各类作业风险可控在控;针对关键工序按小时排定作业计划,精准调配资源,以高效资源整合保障攻坚目标顺利达成。
在工程建设过程中,国网山东电力始终坚持基建“六精四化”要求,全面推广应用标准工艺,强化现场安全文明施工与环境保护,全力打造特高压精品工程。该公司建设、设备、安监、调控等专业协同配合、周密部署,国网山东建设公司、山东送变电公司、国网菏泽供电公司、国网山东超高压公司等参建单位团结协作、合力攻坚,安全优质高效推进工程建设。
(大众新闻记者 张骏峰 通讯员 崔浩杰 孙文义)
