电建核电公司建设国能吉林热电2号机组投产发电
产业新风 | 2026-09-24 16:57:53 原创
宋伟来源:大众新闻

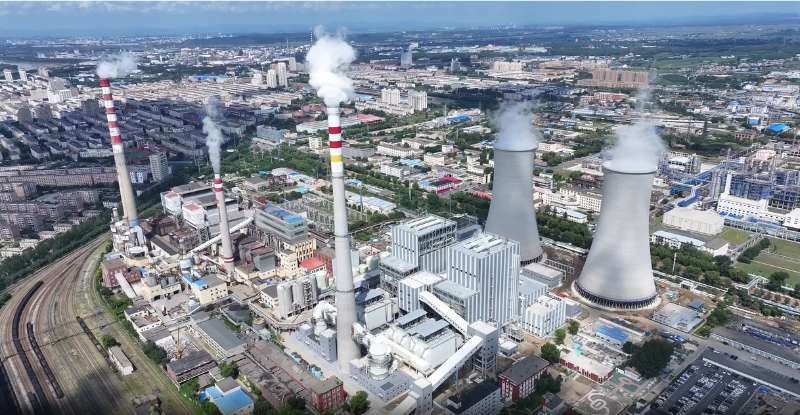

国能吉林热电工程项目全景
9月22日15时30分,由中国电建集团核电工程有限公司(以下简称“电建核电公司”)建设的国能吉林热电厂等容量替代新建2×350兆瓦热电联产项目2号机组圆满完成168小时满负荷连续试运行,机组各项性能指标优良,运行安全稳定、设备状态良好、环保指标全面达标,标志着2号机组全面进入商业运行阶段,实现高质量投产发电,为吉林市老工业基地振兴、地方经济高质量发展注入强劲动能。
国能吉林热电厂新建2×350兆瓦热电联产工程,是国家能源集团近十年来在东北区域投资建设的首个火电项目,也是吉林省重点能源升级民生工程。项目建成后,年发电量可达29.72亿千瓦时,可保障1200万平方米民用采暖负荷,同时支撑吉林化工园区工业蒸汽需求,是区域电力保供、民生供暖与石化产业配套的核心能源支点,对推动东北老工业基地能源结构优化、绿色低碳转型具有重要意义。

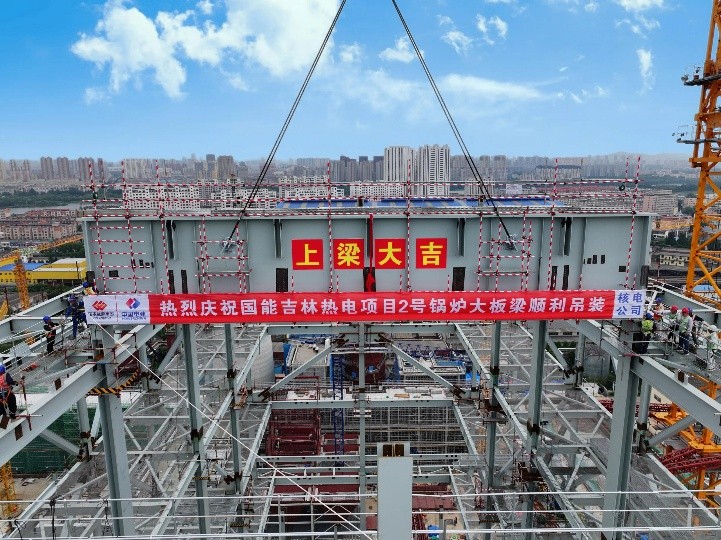

国能吉林热电项目2号机组大板梁吊装
项目建设期间,面对东北严寒气候有效施工窗口期短、现场立体交叉作业密集、设备安装精度要求高等诸多挑战,电建核电公司项目团队秉承“干项目有策划、干工作有标准”的工作理念,坚持党建引领、基建攻坚,锚定节点目标,统筹安全、质量、进度一体化管控,压实工序质量责任,严守安全生产底线。从锅炉水压试验、汽轮机扣缸、厂用电受电、定子吊装,到锅炉点火、机组并网,工程各关键节点均实现一次成功。
2 号机组进入试运关键阶段后,项目团队实行24小时值守响应机制,协同业主、监理、调试单位及各参建方密切联动,高效处置试运各类技术问题,全体建设者鏖战吉热,铸就精品,以过硬的工程履约能力保障机组顺利通过168小时满负荷试运行。
国能吉林热电两台机组全部投产,既是建设征程的圆满收官,更是能源保供新起点。电建核电公司将持续做好2号机组尾工消缺、竣工资料移交、后续运维保障等相关工作,全力护航机组长期安全稳定运行。下一步,电建核电公司将继续践行央企责任担当,持续打造精品示范工程,为推动能源绿色低碳转型和服务经济社会高质量发展贡献更多电建力量。
(大众新闻记者 宋伟 通讯员 董卫强 姜艳萍)
