青岛即墨区属国企布局,9.39亿元台区储能项目挂网3天即终止

公司观 |  2026-10-16 07:56:04 原创

初磊来源:大众新闻·经济导报

微信扫码扫码下载客户端

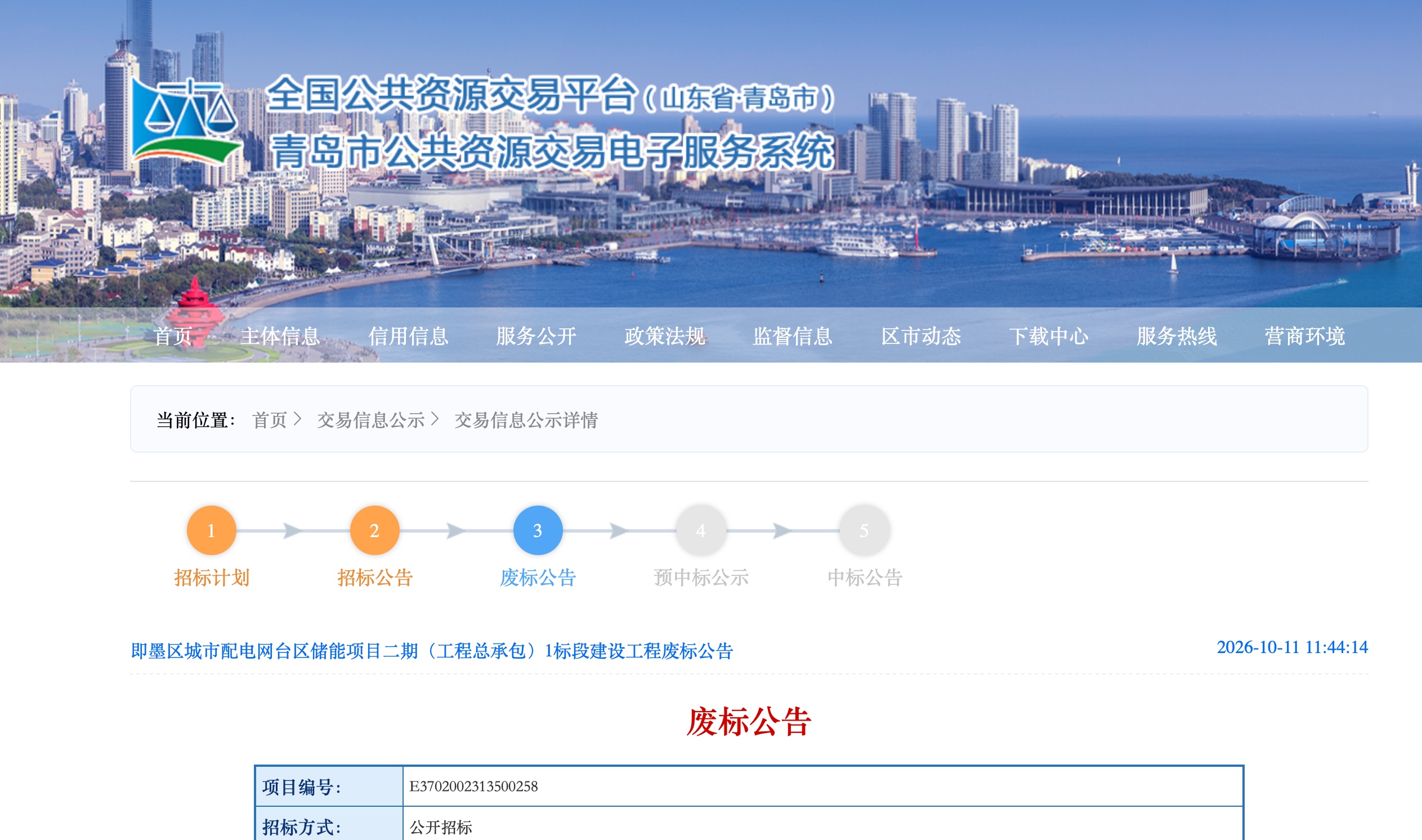

10月11日11时44分,青岛市公共资源交易平台挂出一则废标公告:即墨区城市配电网台区储能项目二期(工程总承包)1标段,“接入条件无法按期落实,本项目终止”。

而这份项目招标公告的发布时间,是10月8日17时31分,按原定安排,项目应于10月29日9时30分开标。

一个总投资10.0968亿元、招标控制价9.39亿元的区属国企新能源项目,在“挂网”3天后按下暂停键。

9.39亿元怎么花:八成买设备

这不是一座集中式储能电站,而是把3000个“大充电宝”铺进配电网末端。

招标公告显示,项目拟在青岛市即墨区环秀街道、潮海街道建设3000个分布式台区储能设施,每个台区配置一台125kW/261kWh储能一体柜,储能装置采用0.4kV低压侧就地并网方式,配套建设低压开关箱、电缆铺设等。总装机规模375MW/783MWh。

造价结构显示,招标控制价9.39亿元,折合单价约1.2元/Wh。其中,设备采购部分7.518亿元,占比约80%;施工部分1.758亿元,约占19%;设计部分1140.64万元,约占1%。也可以理解为,项目的钱主要花在了设备上,而非土建。

废标公告仅显示“接入条件无法按期落实”,并未说明具体卡在哪个环节。不过,一个可供参照的数字是:2025年,青岛市曾就台区储能项目建议书编制服务发布采购公告,要求在市南、即墨、胶州、平度、莱西5个区市,总计筛选出不低于600个有安装电网侧分布式储能需求的台区,并对其中的60个开展现场踏勘与可行性论证。此次即墨一个区,直接抛出3000个台区的建设规模。

区属国企“换血”后抛出大单

项目建设单位(招标人)为青岛海沣新能源产业发展有限公司,成立于2021年1月,注册资本1亿元,法定代表人郭钟尧,注册地位于青岛市即墨区,由青岛海沣新能源集团有限公司全资持股,实际控制人为青岛市即墨区国有资产运营服务中心。

工商信息显示,这家公司今年7月发生了一轮变更:企业名称由“青岛城旅商业投资有限公司”变更为现名;股东由青岛市即墨区城市旅游开发投资有限公司变更为青岛城旅新能源科技有限公司(后更名青岛海沣新能源集团有限公司);董事长兼总经理由兰春磊变更为郭钟尧;注册地由鳌山卫街道问海路青岛蓝谷微纳光电中心园区迁至现址;经营范围也从海洋环境服务、船舶租赁、酒店管理等,整体替换为新兴能源技术研发、储能技术服务、发电业务、输电业务、供(配)电业务。

这也意味着,这家区属国企在完成名称、股东、高管、地址、经营范围变更3个月后,即抛出台区储能招标大单,又在3天后终止。

台区储能的政策端正在快速升温。2025年底,国家发展改革委、国家能源局出台文件,首次将台区储能明确为“电网替代型储能”,纳入电网高质量发展重点任务。2026年3月,山东明确分布式储能可独立或聚合方式参与电力市场,向电网送电当月等量充电电量免缴输配电费。

CNESA(中关村储能产业技术联盟)‌数据显示,2026年上半年,全国新增台区储能备案项目814个、规模合计25.922GW/52.522GWh,其中山东797个、25.573GW/51.793GWh,占全国的98.6%。

不过,因台区储能要在配电变压器低压侧就地并网,点位分散、单台规模小,需逐台区确认接入容量、产权归属与调度责任。规划体量与现场摸排之间的落差,往往是这类项目落地时绕不开的关口。

即墨这单9.39亿元的项目,是目前公开信息中体量罕见的台区储能工程总承包招标,“接入条件无法按期落实”的具体所指是什么?招标代理机构相关负责人对此表示“不清楚”,经济导报记者多次致电青岛海沣新能源产业发展有限公司,电话无人接听,截至发稿,该公司尚未给出回应。

(大众新闻·经济导报记者 初磊)
