枣庄供电:线路迁改服务济枣高铁建设
大众报业·齐鲁壹点 2026-10-15 20:01:59

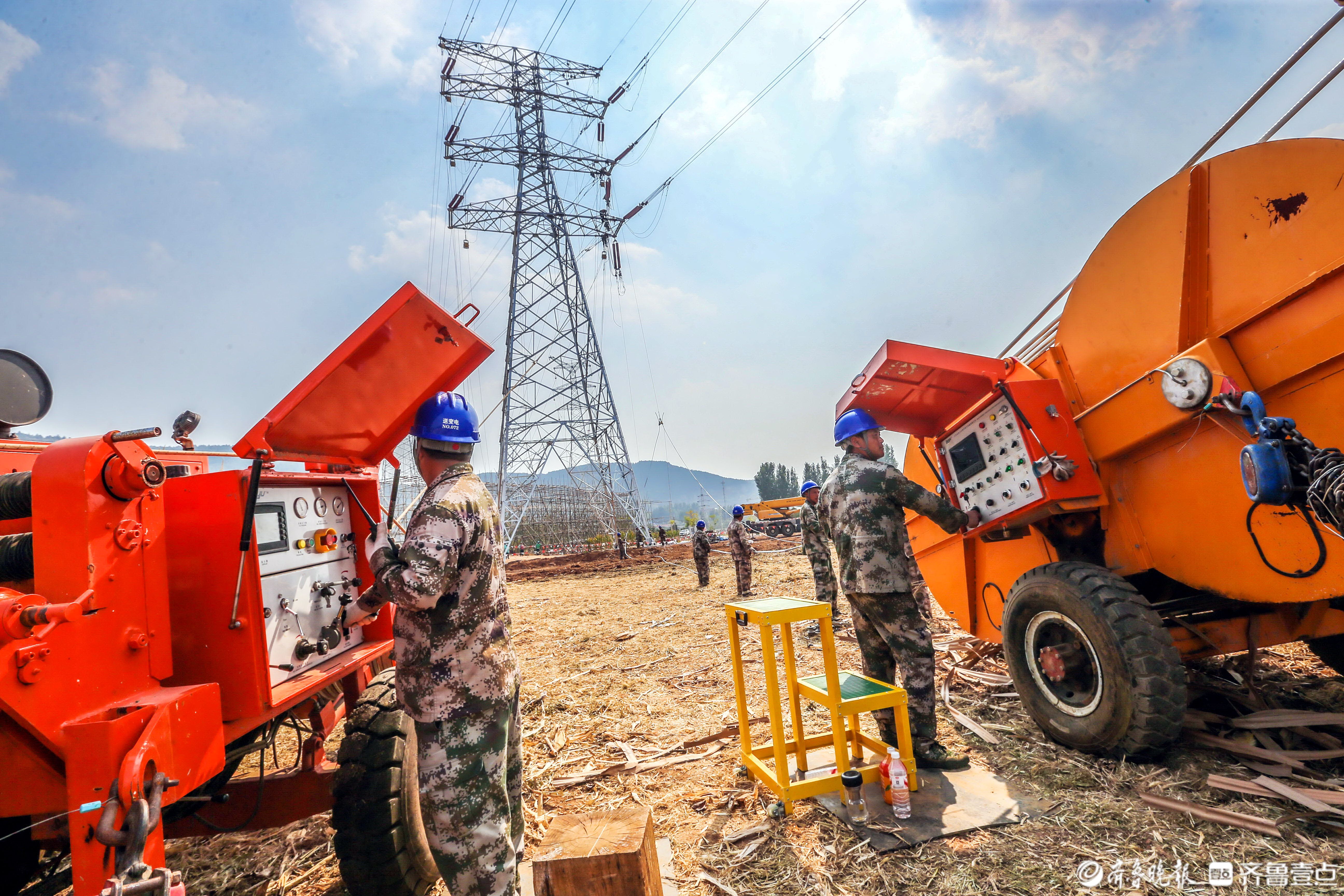

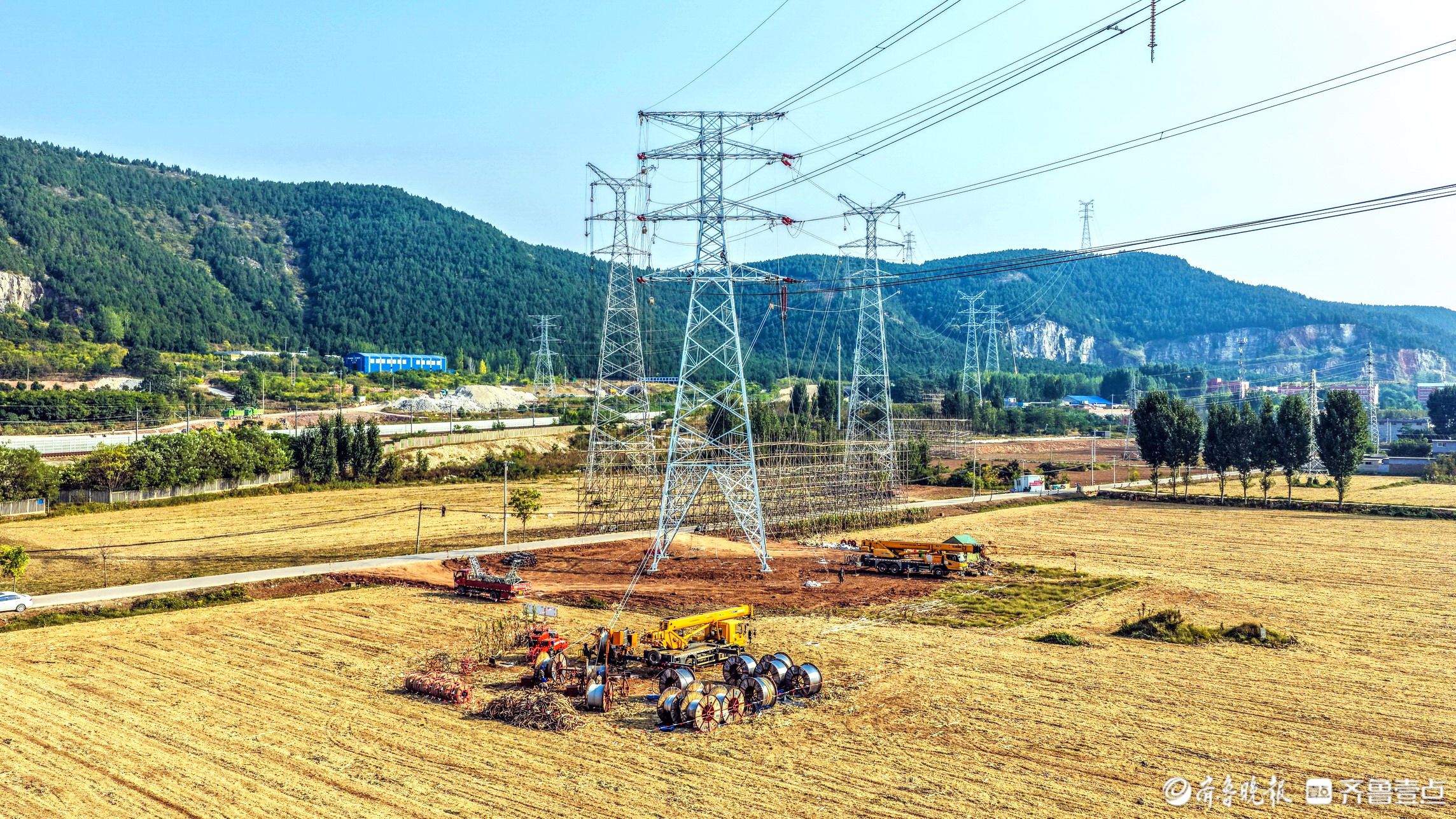

10月14日,经过7天奋战,国网枣庄供电公司在墨子国家森林公园完成220千伏同塔架设的墨夏II线、墨微线迁改工程,组塔 8基,架线5.04千米,拆除旧塔7基,为济枣高铁穿越林场隧道口让出建设空间,同步减少该线路跨越京沪高铁一处,大幅提升枣庄电网主通道安全运行水平。

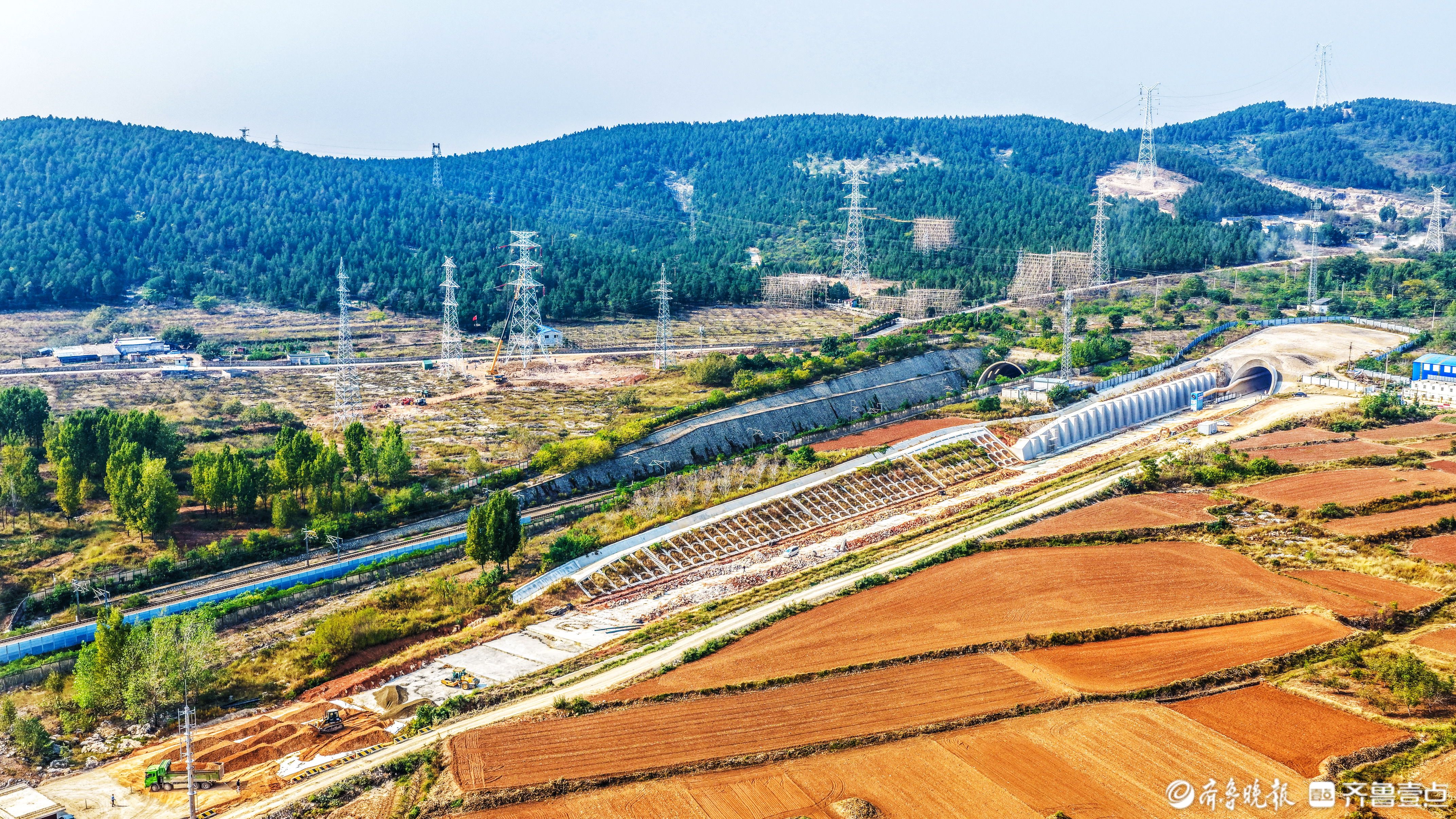

济枣高铁是山东省重点项目,也是济南联系枣庄的高速铁路,于2023年12月开工。高速铁路全长299.56千米,北起济南历城站,南至枣庄台儿庄,共10站,枣庄有滕州东、枣庄南、台儿庄等3站。该项目建设涉及枣庄电网49条输电线路迁改,迁改2024年12月启动,计划今年本月竣工。
(通讯员 鞠同心 张健)
责任编辑:林佩瑶
